91国内揄拍国内精品对白不卡,日本精品久久久久中文字幕8,日韩在线成人,国产成人亚洲综合一区,久久毛片网,国产不卡高清在线观看视频,国内免费视频成人精品

監理簽字審批意見!規范表達!

欄目:專業資訊 發布時間:2022-05-13 來源: 侃侃工程 瀏覽量: 1003
分享到:
《建設工程監理規范》(GB/T50319-2013)中25個工作用表及其他常見工程資料報驗的監理審批意見

監理簽字審批意見!規范表達!

侃侃工程 2022-05-08

針對《建設工程監理規范》(GB/T50319-2013)中25個工作用表及其他常見工程資料報驗的監理審批意見,各位從事監理行業的朋友可以收藏。

一、 施工質量驗收技術資料通用表

1、“開工報告”審查意見填寫:施工準備工作完成,同意開工。

2、“工程項目施工企業主要管理人員名單”審查意見填寫:同意資格審查。

3、“施工組織設計(施工方案)報批表”監理單位審查意見填寫:經審查該施工組織設計符合有關規范標準和圖紙及合同要求,同意按此施工組織設計實施。

4、“施工技術交底記錄”監理單位檢查結論填寫:符合要求。

5、“新材料、新工藝、新技術、新設備應用申報審批表”審查意見填寫:同意。

6、“隱蔽工程驗收記錄”監理單位驗收結論填寫:同意隱蔽,進入下道工序。

7、“工程報驗單”監理單位意見填寫:符合設計要求和規范規定,驗收合格。

8、“工程竣工驗收報驗單”監理單位意見填寫:經預驗收,本工程符合我國現行法律、法規、設計文件和有關質量驗收規范、標準及施工合同要求。本工程預驗收合格。

9、“主要設備開箱檢驗記錄”核查結論填:同意施工單位檢驗結果。

10、“分項、分部(子分部)工程通過驗收各方會簽表”結論填寫:各子分部工程均符合施工質量驗收規范要求;質量控制資料及安全和功能檢驗(檢測)報告齊全,合格;觀感質量好。

11、“單位(子單位)工程竣工驗收參加各方對工程質量的評價書”結論填寫:單位工程竣工驗收合格。

12、“××工程觀感質量檢查記錄”核查結論填寫:同意施工單位檢查結果,驗收合格。

13、“施工現場質量管理檢查記錄”核查結論填寫:經核查,上述項目符合要求。

14、“××分項工程質量驗收記錄”監理單位驗收結論欄填寫:合格。

驗收結論欄填寫:同意施工單位檢查結論,驗收合格。

15、“子分部工程質量驗收記錄”分項工程名稱欄驗收意見填寫:各子分部工程驗收合格;

質量控制資料欄填驗收意見填寫:各子分部工程質量控制資料齊全;

安全和功能檢驗報告欄填寫:同意施工單位評定;

觀感質量驗收欄填寫:同意施工單位評定;

監理單位欄填寫:各子分部工程均符合規范要求,質量控制資料及安全和功能檢驗(檢測)報告齊全,合格,觀感質量良好,同意施工單位評定結果,驗收合格。

16、“單位(子單位)工程質量竣工驗收記錄”驗收結論在分部工程欄填寫:經各專業分部工程驗收,工程質量符合驗收標準;

17、質量控制資料欄填寫:質量控制資料經檢查共×項符合有關規范要求;

18、安全和主要使用功能及抽查結果欄填寫:安全和主要使用功能共檢查×項符合要求,抽查其中×項使用工程均滿足;

19、觀感質量驗收欄項填:點這免費下載施工技術資料觀感質量驗收為好;

20、綜合驗收欄填寫:經對本工程綜合驗收,各分項分部工程符合設計要求,施工質量均滿足有關質量驗收規范和標準要求,單位工程竣工驗收合格。

17、“單位(子單位)工程質量控制資料核查記錄”結論欄填寫:通過工程質量控制資料核查,該工程資料齊全,有效,各種施工試驗,系統調試記錄等符合有關規范規定,同意竣工驗收。

18、“單位(子單位)工程安全和功能檢驗資料檢查及方案抽查記錄”抽查結果填:合格;

結論欄填:對本工程安全、功能資料進行核查,基本符合要求,對單位工程的主要功能進行抽樣檢查,其檢查結果合格,滿足使用功能,同意竣工驗收。

19、“單位(子單位)工程觀感質量檢查記錄”質量評估欄:在好或一般格內打對號;

觀感質量綜合評價:好;

結論填工程觀感質量綜合評價:好,驗收合格。

二、 工程質量控制資料表

1、“鋼結構××工程質量控制資料核查表”監理單位檢查結論填寫:該工程資料齊全、有效,各種施工試驗,施工記錄等符合規范要求。

2、“原材料、鋼構件、配件進場檢查驗收記錄匯總表”監理核驗結論填寫:合格;監理單位檢查結論填寫:記錄匯總齊全,符合要求。

3、“原此材料、鋼構件、配件進場檢查驗收記錄”驗收結果填寫:合格;監理單位核驗結論填寫:符合設計要求及《鋼結構工程施工質量驗收規范》(GB50205)的規定。

4、“原材料、鋼構件、配件合格證明文件匯總表”監理單位檢查結論填寫:××合格證明文件齊全,檢查合格。

5、“檢驗報告、復驗、復驗報告匯總表”監理單位檢查結論填寫:檢查所匯總××質量檢驗報告文件齊全,復試結果合格。

6、“鋼結構分部(子分部)工程有關安全及功能的檢驗和見證的檢測項目檢查記錄”監理單位核查結論填寫:有關安全及功能檢驗和見證測試項目檢查齊全。

7、“焊接材料(焊條、焊絲、焊劑)烘焙記錄”監理單位檢查結論項填寫:符合要求。

8、“另、配件預(后)熱處理記錄”監理單位檢查結論填寫:符合要求。

三、 建筑與結構工程安全和功能檢驗或抽查記錄

1、“屋面淋水蓄水試驗記錄”監理結論填寫:符合設計及規范要求。

2、“地下室防水效果檢查記錄” 監理結論填寫:符合設計及規范要求。

3、“衛生間、廚房、陽臺及其他有防水要求的地面潑水、蓄水試驗記錄” 監理結論填寫:點這免費下載施工技術資料符合設計及規范要求。

4、“抽氣(風)道檢查記錄”結論項填:符合設計及規范要求。

5、“幕墻及外窗氣密性、水密性、耐風壓檢測報告結論匯總表”對檢測報告的結論填:檢測結果合格。

6、“開工至竣工沉降觀察記錄”結論填寫:符合要求。

7、“民用建筑工程室內環境檢測報告結論匯總表”對檢測報告的結論填寫:該工程室內環境質量合格。

四、 分項工程檢驗批質量驗收記錄

1、凡分項工程檢驗批質量驗收記錄表遇到監理單位驗收意見欄填寫:合格;監理單位驗收結論填寫:經檢查符合設計及規范要求,驗收合格。

2、凡分項工程檢驗批質量驗收記錄表遇到監理單位驗收記錄欄填寫:經檢查,符合設計及規范要求;監理單位驗收結論欄填寫:同意施工單位評定結果,驗收合格。

五、 符合性審查基本要求

1、凡工程項目用表應統一使用省表或市表,不得混用;省市表不夠用時自制表要報省市站備案。

2、表頭工程名稱欄:應填寫工程名稱的全稱,與合同或招投標文件中工程名稱一致。

3、工程名稱各責任主體名稱應寫全稱,與合同簽章上的單位名稱相同,項目負責人欄應填寫:合同書上簽字人或簽字人以文字形式委托的代表人一致。

4、核對各種材料的內容,數據及驗收的簽字是否真實、完整、規范。

5、表格中無項目內容時要打斜線;對定性項目當符合規范要求時應打對號標注,當不符合規定時應采用打叉的方法標注。

6、工程資料采用A4幅面紙打印,簽字欄不得打印,由各簽字人分別簽字,不得由資料員代替。簽字必須清晰可以辨認。

7、工程資料書寫簽字應使用耐久性強的碳素墨水、藍黑墨水書寫,不得使用易褪色的紅色、純藍墨水、圓珠筆、鉛筆等書寫。

8、凡審核不合格資料監理人員應及時退回,要求報驗單位限期整改。

9、堅持工程資料填制與工程進展同步原則。

10、未盡事宜以建設行政主管部門或授權單位發布的相關現行規定為準執行。主控項目、一般項目驗收合格,混凝土、砂漿試件強度待試驗報告出來后判定,其余項目已全部驗收合格。注明“同意驗收,進行下一道工序施工”或“驗收合格”。專業監理工程師建設單位的專業技術負責人簽字。分項工程驗收要注意三點,一是檢查檢驗批是否將整個工程復蓋了有沒有漏掉的部位:二是檢查有混凝土、砂漿強度要求的檢驗批,到齡期后能否達到規范規定;三是將檢驗批的資料統一,依次進行登記整理,方便管理。監理單位的專業監理工程師(建設單位的專業負責人)應逐項審查,同意項填寫“合格或符合要求”,不同意項暫不填寫,待處理后再驗收,但應做標記。注明驗收和不驗收的意見,如同意驗收并簽字確認,不同意驗收請指出存在問題,明確處理意見和完成時間。

《建設工程監理規范》中25個工作用表

1、工程監理單位用表

(1)表 A.0.1 總監理工程師任命書(法人代表簽字,蓋單位公章)

(2)表 A.0.2 工程開工令(總監簽字蓋執業印章)

(3)表 A.0.3 監理通知單

(4)表 A.0.4 監理報告

(5)表 A.0.5 工程暫停令(總監簽字蓋執業印章)

(6)表 A.0.6 旁站記錄

(7)表 A.0.7 工程復工令(總監簽字蓋執業印章)

(8)表 A.0.8 工程款支付證書(總監簽字蓋執業印章)

2、施工單位報審、報驗用表

(9)表 B.0.1 施工組織設計或(專項)施工方案報審表(總監簽字蓋執業印章)(業主簽章)

(10)表 B.0.2 工程開工報審表(總監簽字蓋執業印章)(施工單位公章)(業主簽章)

(11)表 B.0.3 工程復工報審表 (業主簽章)

(12)表 B.0.4 分包單位資格報審表

(13)表 B.0.5 施工控制測量成果報驗表

(14)表 B.0.6 工程材料、構配件或設備報審表

(15)表 B.0.7 報審、報驗表

(16)表 B.0.8 分部工程報驗表

(17)表 B.0.9 監理通知回復

(18)表 B.0.10 單位工程竣工驗收報審表(總監簽字蓋執業印章) (施工單位公章)

(19)表 B.0.11 工程款支付報審表(總監簽字蓋執業印章) (業主簽章)

(20)表 B.0.12 施工進度計劃報審表

(21)表 B.0.13 費用索賠報審表(總監簽字蓋執業印章) (業主簽章)

(22)表 B.0.14 工程臨時或最終延期報審表(總監簽字蓋執業印章) (業主簽章)

3、通用表

(23)表 C.0.1 工作聯系單

(24)表 C.0.2 工程變更單

(25)表 C.0.3 索賠意向通知書

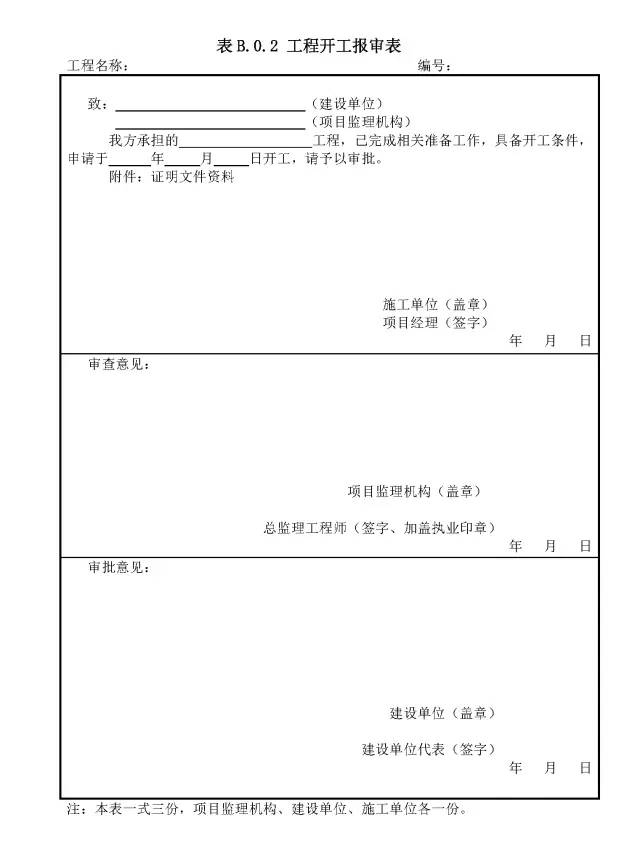

B.0.2 工程開工報審表

符合開工條件:經審查,工程各項開工準備充分,相關報審工作已全部完成,具備開工條件。(本項目施工準備工作已基本就緒,具備施工條件,滿足開工要求統一本工程于XXXX年XX月XX日為正式開工日)。

B.0.3 復工報審表

符合復工條件:經審查,根據XXX工程暫停令要求,承包單位采取了針對性整改措施,停工因素已全部消除,證明文件齊全,有效,具備復工條件。

(經審查,現具備復工條件,同意本工程于XXXX年XX月XX日XX:XX時起全面復工。復工日定為XXXX年XX月XX日)

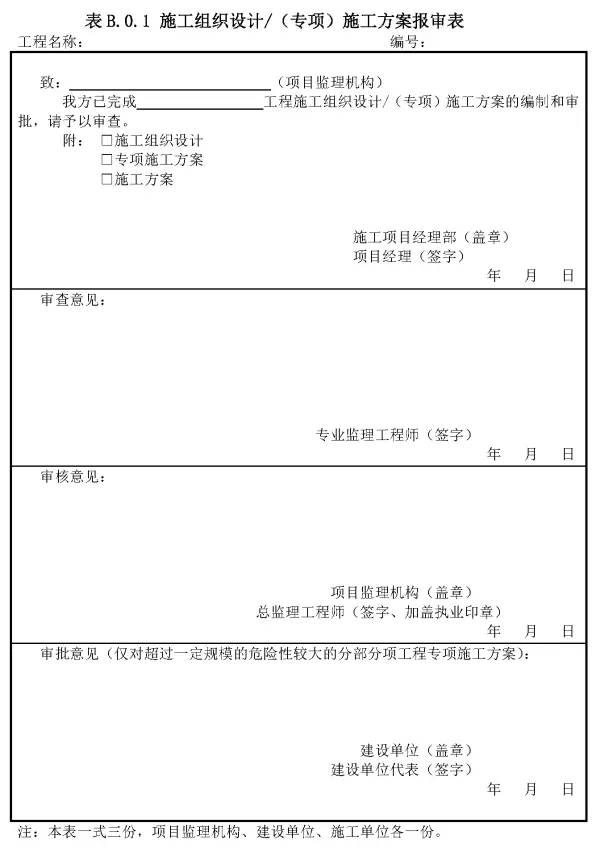

B.0.1 施工組織設計報審表

符合要求:經審查,該方案審批手續齊全,內容完整,措施得當可行,能滿足工程需要,同意用于本工行才能知道施工。

符合要求:經審查,該方案審批手續齊全,內容完整,具有針對性、可操作性,能滿足施工要求,同意實施。

專業監理工程師:符合要求:經審查,該施工組織設計審批手續齊全,內容完整;總體施工方案合理、可行,滿足施工總進度計劃要求,質量、安全文明施工、環境措施得到。同意用于本工程指導施工。

專業監理工程師:該施工組織設計所編制內容能基本滿足本工程實際需要。

專業監理工程師:經審核,該《施工組織設計》符合設計及規范要求,工期安排合理,施工管理組織機構設置及人員分工明確,施工保證措施得力,進場人員、設備滿足要求。施工技術方案可行。【很不錯】

總監理工程師:同意按此施工組織設計控制、指導施工,實施過程中應根據實際偏差,及時調整施工計劃,確保質量、工期?!竞懿诲e】

專項施工組織方案

專業監理工程師:該專項施工組織方案所編制的內容符合國家工程建設標準強制性條文的要求,所采用驗算公式荷載計算符合相關規范要求,驗算結果有富余且能滿足板工程實際要求?!静诲e】

總監理工程師:同意專業監理工程師意見,該技術方案可行,[符合規范要求,]施工中應嚴格按上報方案控制施工,如需調整施工順序,施工方法等應上報監理部批準?!静诲e】

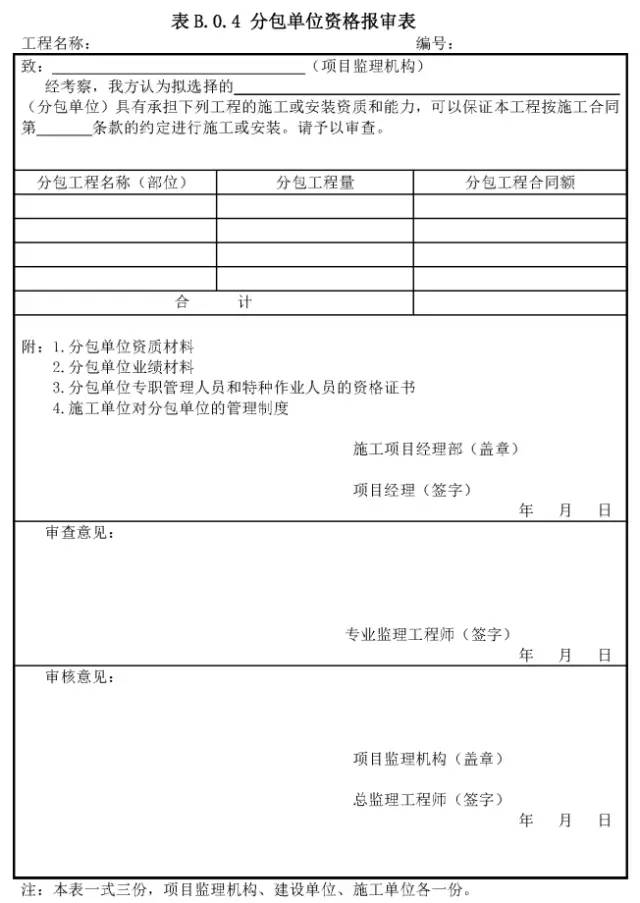

B.0.4 分包單位資質報審表

B.0.4 分包單位資質報審表

符合要求:經審查,該分包單位資質滿足要求,分包范圍符合國家法律法規有關規定、工程承包合同約定以及承包單位在投標書中的承諾,同意分包。

專業監理工程師:經審查XXX公司具有XXX安裝專業承包及施工資質,符合本次申報的分包工程專業安裝施工能力,請總監審批。

總監理工程師:同意由XXX安裝公司承擔XXX項目XXXX專業工程安裝分包施工。

試驗/供貨單位資質報審表

符合要求:

1、 試驗單位:經審查,該試驗單位資質等級符合要求,試驗資質范圍包括擬委托的試驗項目,試驗設備計量檢定和人員資質證明有效,同意其承擔本工行才能的試驗工作。

2、 供貨單位:經審查,該供貨單位資質證明文件齊全,符合有關規定,同意使用其上述資質范圍內的產品。

人員資格報審表

符合要求:經查驗,主要施工管理人員、特殊工種/特種作業人員資格證件齊全、有效,同意上述人員從事本崗位工作。

主要施工機械/工器具/進退場報審表

符合要求:經查驗,擬進場主要施工機械/工器具/安全用具的定檢報告、試驗報告合格和安全準用證符合要求,滿足本階段施工需要。同意在本工程使用。

監理:經檢查上述工程設備符合要求,準許進場,同意使用。

主要測量計量器具/試驗設備檢驗報審表

符合要求:經查驗,上述測量計量器具/試驗設備的定檢報告合格、有效,滿足工程施工需要,同意在本工程中使用。

監理:經檢查上述工程設備符合要求,準許進場,同意使用。

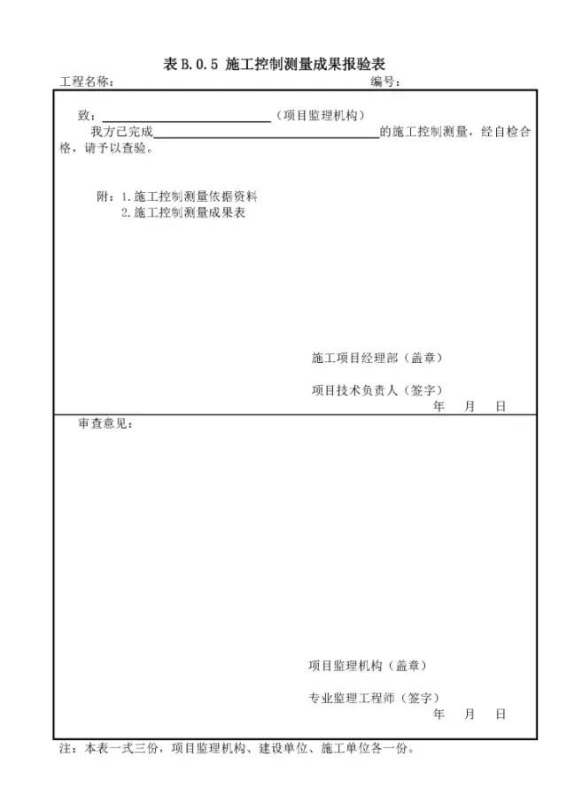

B.0.5工程控制網測量/線路復測報審表

符合要求:經查驗(抽查檢測),該工程控制網(線路復測)測量依據有效,測量數據記錄準確,符合設計及規范要求,同意使用。

工程控制網測量 / 線路復測報審表

符合要求:經查驗(抽查檢測),該工程控制網(線路復測)測址依據有效,測量數據記錄準確,符合設計及規范要求, 同意使用。

施工現場質量管理檢查記錄

總:現場質量管理制度和資料齊全完整,相關準備工作已完成。(齊全, 落實到位,符合要求)

施工測量放線報驗單

經設計、監理、建設單位現場代表于****年*月*日至*月*日對施工方申報的測量放線工作進行了現場檢測復核,符合設計圖紙及規劃局放線要求,符合相關規范要求,放線結果正確, 現場檢驗合格,同意向政府規劃部門申報施工放線核準手續,申領《建設工程放線記錄冊》后可進行下道工序的施工。

總:測量結果符合設計及規范要求,同意用于施工控制。

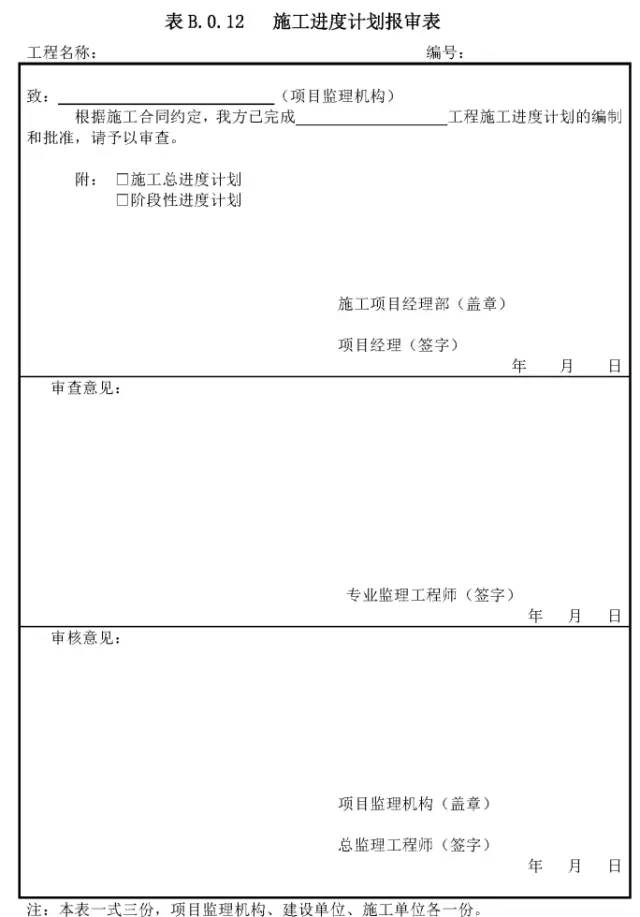

B.0.12 進度計劃報審表

符合要求:經審查,該進度計劃符合工程進度要求,同意按計劃實施。

施工進度(調整)計劃報審表

專:同意按本次申報的施工進度調整計劃組織施工,近期應按****年*月*日召開的工期協調會議紀要要求加大人、材、機、物及管理等資源的投入,確保里程碑節點工期如期實現。

總:同意批準本次申報的施工進度調整計劃確保里程碑節點工期如期實現。

審查意見:

總進度計劃:

如審查結論為同意,簽署:經審核,總進度(調整)計劃滿足合同工期的要求,同意按此進度計劃執行;如涉及費用增減、工期索賠,承包單位必須另行報審方為有效。

如審查結論為不同意,簽署:經審核,總進度計劃不能滿足合同工期要求,不同意按此總進度計劃執行,請于X年X月X日前重新報審。(原因分析)

(年、 季、 月)進度計劃:

如審查結論為同意,簽署:經審核,(年、 季、 月)進度(調整)計劃符合總進度計劃要求,同意按此進度計劃執行;如涉及費用增減、工期索賠,承包單位必須另行報審方為有效。

如審查結論為不同意,簽署:經審核,(年、季 、月)進度計劃不能滿足總進度計劃要求,不同意按此進度計劃執行,請于X年X月X日前重新報審。(原因分析)

安全文明施工措施費使用情況報審表

符合要求:經審核,工程安全文明施工措施費使用情況真實、合理;能滿足合同約定及經審批的工程安全、職業健康和環境管理策劃書要求。

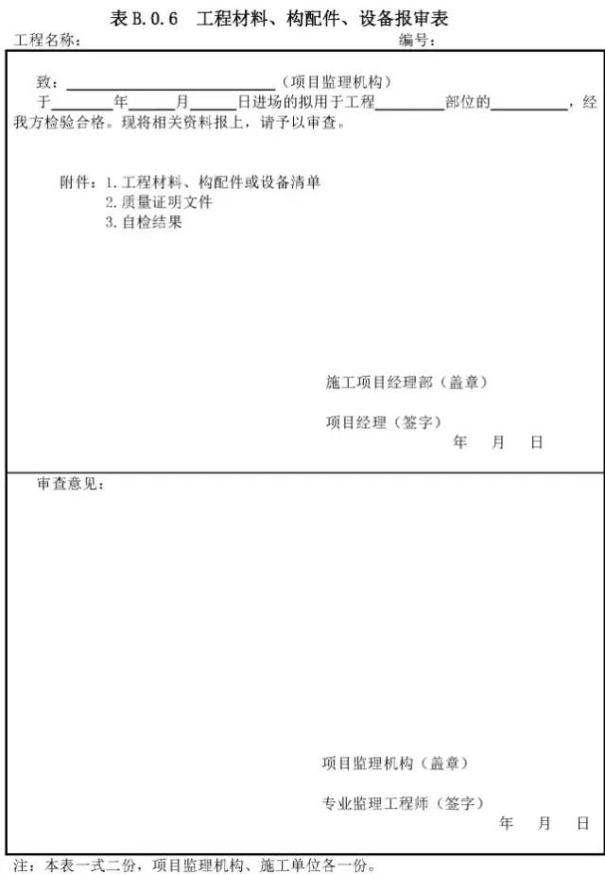

B.0.6 工程材料/構配件/設備進場使用報審表

符合要求:經審核,上述材料/構配件/設備質量證明文件齊全、有效,試驗結果滿足設計及規范要求,同意其進場使用。

專業監理工程師:本次進場的工程材料/構配件/設備已按現行有關規定進行現場見證取樣送檢(或復檢),其檢測試驗結果報告符合設計文件(或相關設計規范)的要求,同意其用于擬定部位。

專業監理工程師:經抽檢復查,以上材料各項技術指標符合設計及技術規范要求,同意進場。但進場后必須按批量檢驗合格方可用于XXX工程。

專業監理工程師:經現場核實,以上進場機械設備(儀器)型號、性能、數量等符合合同承諾,滿足工程建設需要,同意使用。

設備開箱檢查申請表

符合要求:設備具備開箱條件,同意于XXXX 年 XX 月 XX 日進行開箱檢查。

試品/試件試驗報告報驗表

符合要求:經查驗,上述試品/試件試驗結果合格(或滿足設計要求);試驗報告版面質量符合歸檔要求;同意進行該試品/試件代表部位的后續施工。

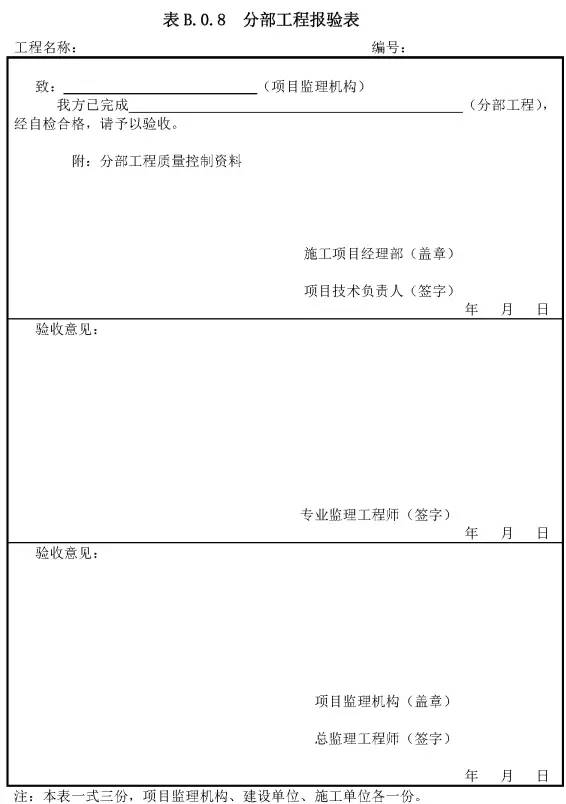

B.0.8 分部工程報驗表

符合要求:經審查,該分部(單位)工程已完成,并經三級自檢驗收合格,同意組織各相關單位(承包單位、設備廠家、設計單位、建設單位(業主項目部)、運行單位)驗收。

_______________工程報驗表

施工方報驗部位的***安裝工程已施工完成,自檢合格并填寫了《***工程檢驗批質量驗收記錄》,我監理項目部于**** 年*月*日*:*時至*時,由專業監理工程師組織設計、 建設單位現場代表并邀請項目質量監督機構相關人員對施工方報驗部位的**安裝工程進行***隱蔽工程和檢驗批施工質量的驗收工作。

驗收結論:施工方報驗部位的***安裝工程符合設計要求及規范規定,驗收合格,同意進行下道工序施工。

混凝土工程澆筑審批表

本次申報的工程(部位)模板、鋼筋工程的隱蔽工程、工序檢驗及檢驗批經監理及建設單位現場代表驗收合格,混凝土現場準備工作已經就緒,并且本次申報的混凝土配合比及強度符合設計文件要求,同意澆筑混凝土請注意混凝土的密實度,安排專人負責做好同條件及標準養護試塊的留置工作,并及時做好實體混凝土養護工作。

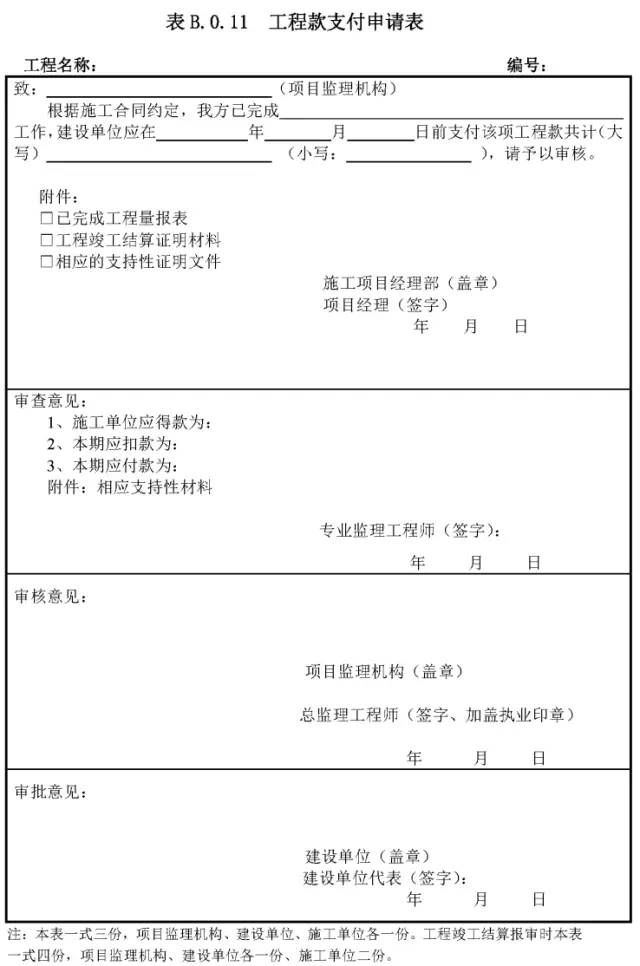

B.0.11 工程款支付申請表

符合要求:

1、經審查,所報工程量與實際相符,符合合同約定,并經監理項目部驗收合格;工程款計算準確,根據合同約定同意支付工程款 XXX 萬元。

2、施工進度符合合同約定的節點要求,同意按合同條款支付工程進度款。

3、現**號樓現已施工至合同約定的節點工程量,資料齊全,同意按合同條款支付工程進度款。

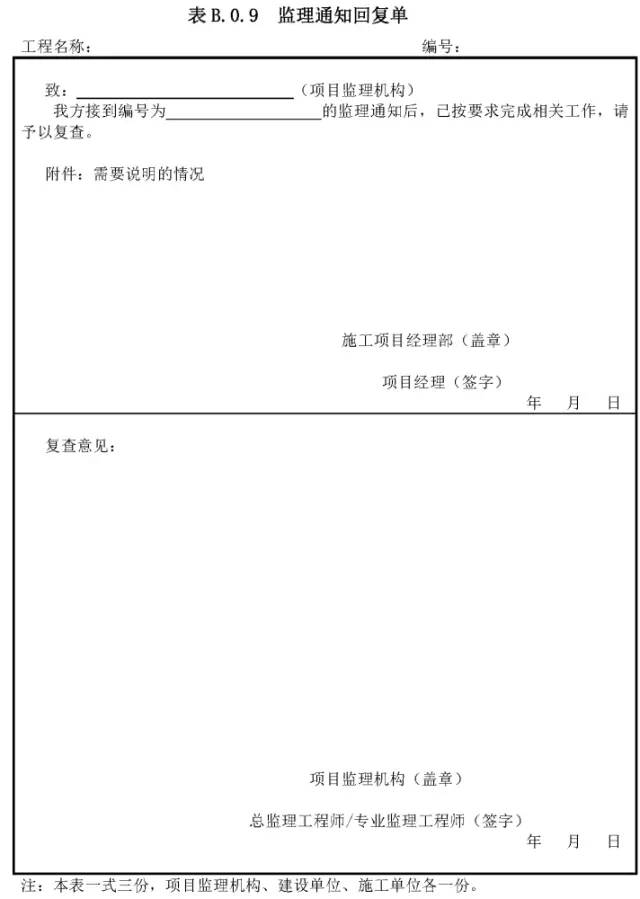

B.0.9 監理通知回復單

符合要求:

1、經檢查,已按XXX 通知單要求全部整改完畢,復查合格,同意關閉。

2、經復查以上安全隱患問題經整改后,基本符合要求;請總監審核。

3、經復核,以上安全隱患問題已整改到位。

4、經整改后復查,以上安全隱患問題基本落實整改,其中第*點正在整改中。

5 、經復核,以上安全隱患問題均已整改完畢。

6、現場監理繼續跟蹤,督促施工單位落實整改。

7:經審查,復檢以上安全隱患問題已經落實整改。

8:經審核,復檢以上安全隱患問題基本整改到位。

9:經整改后復查, 以上第*點、第*點、第*點、第*點已經落實整改,其中第*點正在落實整改中。

10、經復核,除第*點、第*點、第*點、第*點以上安全隱患問題均已整改完畢。

11、現場監理繼續跟蹤, 督促其整改到位。

如全部整改,簽署:經復查,已按要求完成整改。

如只有部分整改,簽署:經復查,第X X 項已按要求整改,但 XX 項未整改到位,需繼續整改,要求在 X X 年 X X 月 XX 日整改完善后報我項目監理部復查。

工程變更執行報驗單

符合要求:經查驗,XXX號工程變更通知單涉及的工作已全部完成,并驗收合格。

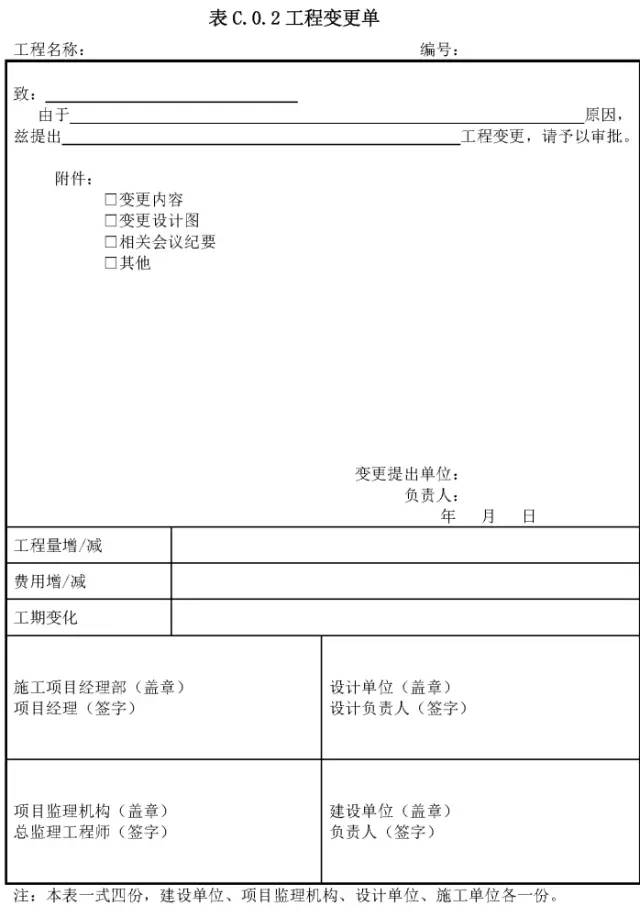

表C.0.2工程變更單

符合要求:經審查,該變更原因屬實;變更方案可行;費用計算正確;同意此變更申請。

工程竣工移交證書

致:***工程建設單位

茲證明施工單位*****建筑工程有限公司承建的***工程,已按施工合同的要求完成, 并驗收合格, 即日起該工程移交建設單位管理,并進入保修期。

附件:

1、 工程竣工驗收報告
2、房屋建筑工程質量保修書。

工程缺陷責任期終止證書

總:經竣工驗收,合同工程全部完工,質量合格,竣工文件編制完備,根據施工合同及相關協議,同意終止缺陷責任期。

檢驗批質量驗收記錄簽署欄

1、檢查評定欄:“監理單位驗收記錄”用語:

主控項目:合格

一般項目:符合要求

2、檢查結論欄:“監理單位驗收結論”用語:驗收通過

分項工程質量驗收記錄

簽署欄:對檢驗批檢查后簽署“驗收結論” 用語:合格

最后的“驗收結論 ”用語:驗收通過

分部(子分部)工程質量驗收記錄表

簽署欄:對檢驗批檢查后簽署“驗收結論”用語:合格

最后的“驗收結論”用語:驗收通過

1)分項工程欄:合格
2)質量控制資料核查欄:合格
3)安全和主要使用功能檢查及抽查結果欄:合格
4)觀感質量驗收欄:好/一般/差

如果評價差,能修理的盡量修理,確實難修的,只要不影響結構安全和使用功能的,可協商解決,綜合評價仍為合格工程。

單位工程質量竣工驗收記錄表

簽署欄:驗收意見用語:

1) 分部工程欄:合格
2)質量控制資料核查欄 :合格
3)安全和主要使用功能檢查及抽杳結果欄:合格
4)觀感質量驗收欄:好/ 一般/差
5)綜合驗收結論欄:驗收通過

鋼筋及其他隱蔽工程質量驗收記錄

監理(建設)單位驗收結論:同意隱蔽。
