根據省安委會對全省建設施工領域“除險保安”兩輪大排查大整治發現的高頻問題進行梳理,并逐項提出預防措施,供廣大建筑業企業、建筑工地借鑒學習,希望能夠起到舉一反三、拋磚引玉的作用,促進行業安全管理水平的提升,避免錯誤重犯。
序號 | 項目 | 常見問題 | 預防措施 |

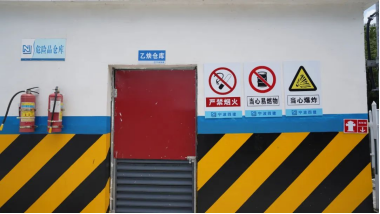

1 | 消防安全 | 1、危化品存放、使用不規范。 | 施工現場涉及使用的氧氣、乙炔、油漆、松香水等要分類限量放入?;穼S脗}庫;氧氣與乙炔瓶、油漆等應分類儲存;氧氣瓶和乙炔瓶要保持5m以上距離,火源與乙炔氣瓶間的距離要大于10m;設置專用氣瓶支架以防傾倒,確保氣瓶直立放置;設置危險化學品安全告知牌、安全警示標志及滅火器;氣瓶進場時,安全員要對氣瓶的配件和安全裝置進行驗收;日常加強對氣瓶瓶帽、壓力表表盤損壞檢查;食堂廚房使用液化氣瓶,現場要安裝可燃?xì)怏w報警裝置,且廚房內燃?xì)庠罹邭夤艽σ褂糜补堋?/span> |
2、滅火器配置不足、失效。 | 安全員做好(電瓶車充電車棚、鋼筋加工區、切割區、安裝與裝修現場各樓層、辦公場所、宿舍區、餐廳、物資倉庫、木材堆放區、?;穫}庫等)滅火器日常巡查,做好記錄,并落實專人負責管理。
| ||

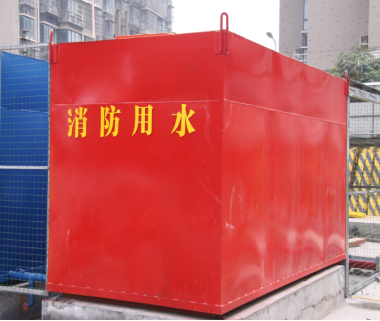

3、臨時消防給水系統不符。 | 做好項目前期規劃,根據施工進度及時布置消防給水系統,建議臨時消防管網與正式管網相結合設置;臨時消防給水系統的給水壓力應滿足消防水槍充實水柱長度不小于10m的要求;給水壓力不能滿足要求時,應設置消火栓泵,消火栓泵不能少于2臺,且應互為備用;消火栓泵宜設置自動啟動裝置。項目安全員做好日常巡查,防止消防設施被阻擋,及時維修和更換損壞缺失的消火栓接口、消防水槍、水帶;消防用水要專設專用,水壓要正常。 | ||

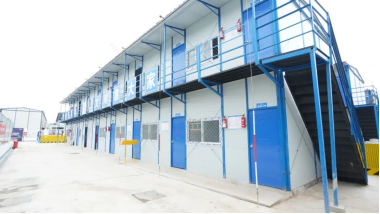

4、宿舍辦公區的臨時建筑間防火間距不符合要求,辦公樓面積超過200平米,僅設置一處逃生通道。 | 成組布置的臨時建筑每組數量不應超過10幢,幢間距不應小于3.5米,組與組間距不應小于8米;對于兩層臨時建筑,當每層建筑面積大于200m2時,應至少設兩個安全出口或疏散樓梯;當每層建筑面積不大于200m2且第二層使用人數不超過30人時,可只設置一個安全出口或疏散樓梯;當臨時建筑超過兩層時,應按現行國家規范《建筑設計防火規范》GB50016執行。 | ||
5、配電房堆放雜物,未配備二氧化碳滅火器. | 配電房門應向外開,并配鎖,配備電氣專用滅火器,安全員、電工做好日常巡查。 | ||

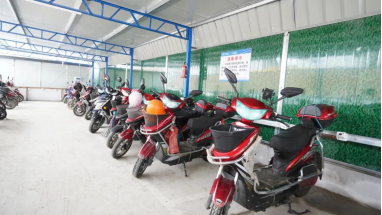

6、電瓶車集中充電插頭設置在木板上。 | 集中安裝電瓶車專用充電設備,設置專門電瓶車停放區域。 | ||
7、小賣部使用大功率取暖設備。 | 發現立即沒收,并處相應罰款,做好交底教育。 | ||

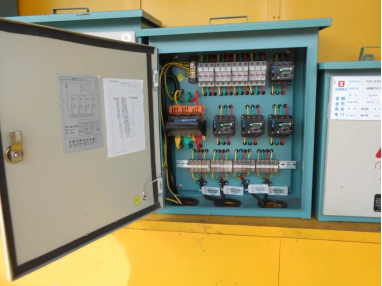

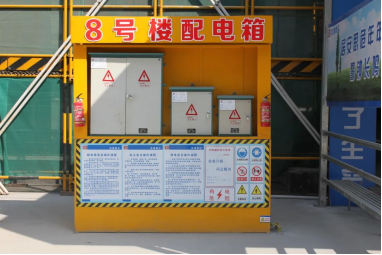

2 | 臨時用電 | 1、配電箱柜安裝不規范。 | 配電箱要有防砸、防風雨、防傾倒措施;總配電箱搭設總配電房,一般電箱設置防雨棚;做好日常配電箱柜固定位置、安全警示標志、箱門上鎖、箱體破損、配電示意圖檢查;電線不得私拉亂接;定期對斷路器下部隔弧片、斷路器相間絕緣隔板、線路、中性導體(N)、保護導體(PE)接地匯流排標識、護口設置、線孔封堵,做好箱體內外、周邊雜物清理等巡查。 |

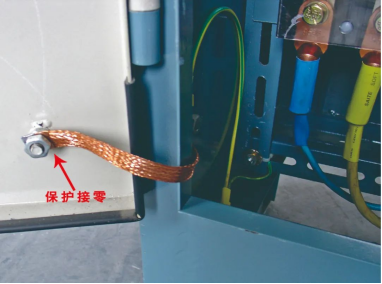

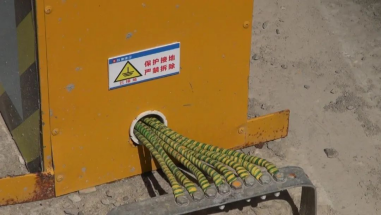

2、 接地保護不符合施工現場臨時用電規范。 | 電工日常巡查用電設備PE 接地線設置,如配電箱柜、箱門、電焊機、折彎機、切割機、多用插座、電加熱開水桶、電炒鍋、沖洗泵、電梯、園盤鋸、干混砂漿桶電機、攪拌機、設備外殼等,不得有損壞及未重復接地情況;按規范在總配室、分配箱和開關箱分別做好重復接地。 | ||

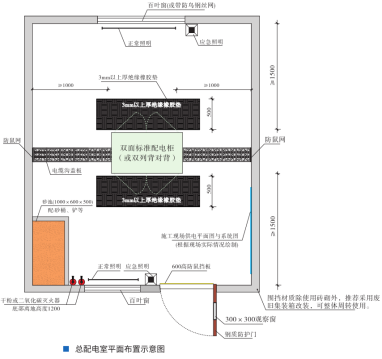

3、 配電房配置不符。 | 配電房要配備應急照明,絕緣手套、絕緣靴、絕緣棒、擋鼠板,二氧化碳滅火器、消防沙箱及配套鐵鍬、禁止合閘等用電工作牌、安全用具標識牌、安全警示標志標識;配電柜前放置絕緣墊;絕緣工具要進行定期檢測;要有防小動物措施;電纜線空洞采用防火材料封堵;配電房周邊通道暢通;電工日常巡查重點設備是否有效。 | ||

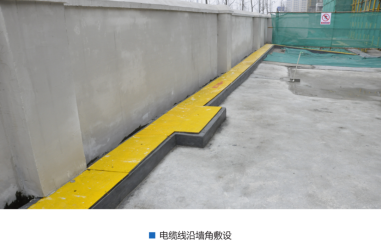

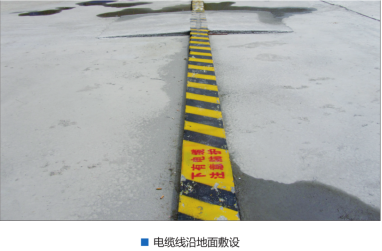

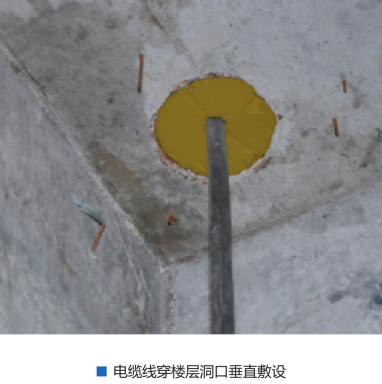

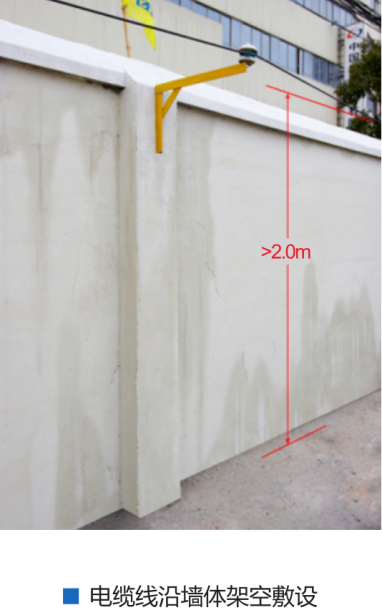

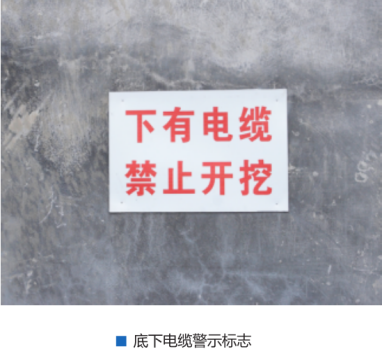

4、電線電纜敷設不規范 | 安全員做好日常巡查和工人交底;臨時用電電纜穿越通道處要離地面高度大于3.5米架空敷設或采用穿管保護;線纜穿墻要設置套管,線路敷設整齊,禁止私拉亂接,不能直接固定在腳手架,或擱在金屬物件上,不能浸泡在水中,不能敷設在潮濕地面。
| ||
5、臨時用電場所未懸掛標志標牌。 | 及時做好標志標牌掛設和場內操作工人的交底。 | ||
6、施工現場臨時用電未按照《施工現場臨時用電安全技術規范》(JGJ46-2005)要求做到“一機一箱一閘一漏?!薄?/span> | 嚴格按規范設置電箱,做好用電維保,重點關注漏電保護器動作電流和動作時間;電瓶車集中充電區域、住宿場所、熱水器需設置專用開關箱。 | ||

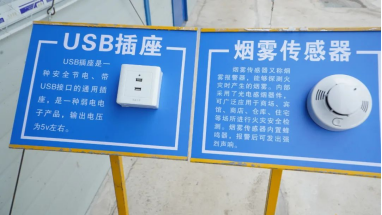

7、工地宿舍存在私拉亂接用電現象 | 采用USB接口,并做好日常巡查。 | ||
8、施工機具專用開關箱PE線未做重復接地、部分配電箱等缺少PE 接地線。 | 做好設備使用前的驗收、工人交底和電工的日常巡查,并留下維保記錄。 | ||

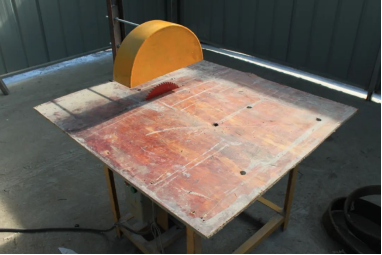

3 | 施工機具 | 1、傳動處缺少防護罩。 | 做好攪拌機、混凝土磚塊切割機、圓盤鋸、平板鋸、鋼材加工機、工地臺鉆、空壓機設備定期維保和轉動(皮帶傳動)部位防護罩日常巡查和設備定期維保。 |

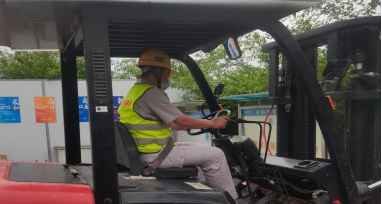

4 | 特種車輛 | 叉車管理不規范。 | 懸掛廠內機動車輛牌照、停止作業時要拔除鑰匙、作業人員系安全帶、使用登記證。 |

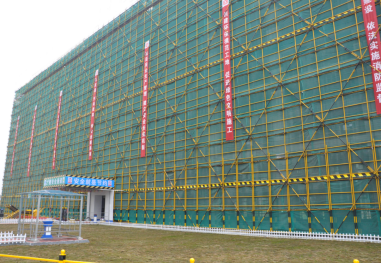

5 | 腳手架 | 1、技術交底不到位。 | 在腳手架、模板及支撐體系專項方案實施前,做好方案的技術交底。 |

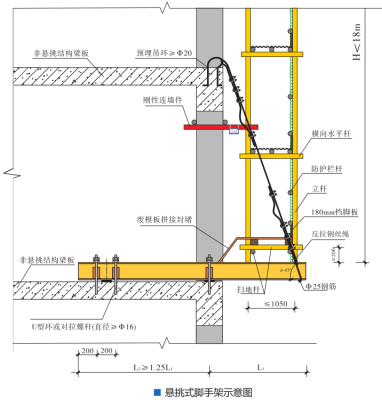

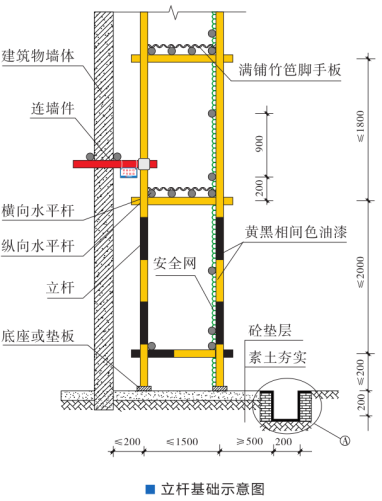

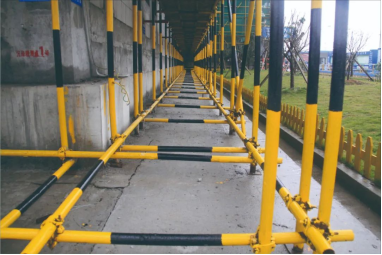

2、搭設不規范 | 在基礎完工后及腳手架搭設之前,要進行檢查與驗收;采用基礎高于周邊道路或開挖排水溝,防止基礎積水,立桿要安放墊片;禁止立桿懸空;立桿設在樓板或懸挑板需進行結構驗算;加強搭設過程檢查:腳手片滿鋪、立桿間距、步距,掃地桿、安全網、剪刀撐、連墻件、防護欄桿、防護網、上下通道、開口型腳手架端部封閉、驗收合格牌、安全警示警告標識牌等設置,桿件伸出扣件邊緣要大于 100mm。
| ||

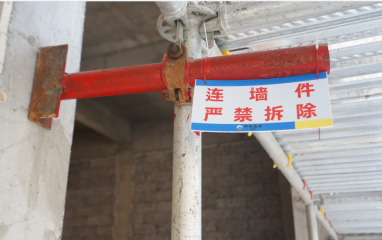

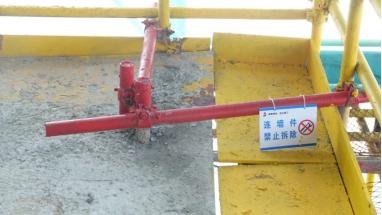

3、架拉結點不足,未設置拋撐。 | 按實際情況設置拉結,現場不具備設置拉結時,必須設置拋撐,并由安全員做好驗收。 | ||
4、滿堂承插型盤扣腳手架與已批施工方案及規范不符 | 做好搭設前的交底工作,對不符處及時進行整改。 | ||

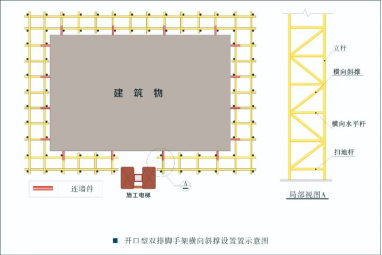

5、開口型腳手架端部未封閉存在人員墜落隱患。 | 開口處需設置水平桿和之字撐,并要有連墻件。 | ||
6、落地腳手架未設掃地桿、剪刀撐、立桿間距、步距過大、架體未鋪設腳手片。 | 做好搭設前的交底和驗收。 | ||
7、立桿未布置在可靠結構上。 | 立桿基礎要有相應計算書和加固措施。 | ||

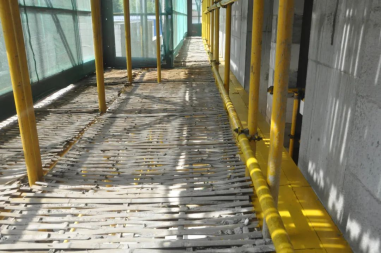

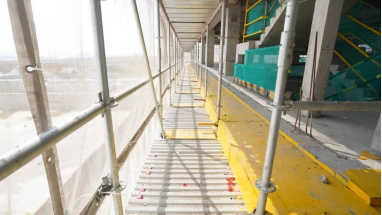

8、腳手架平臺部分段未設踏板有空隙。 | 做好搭設好驗收和日常巡查。 | ||

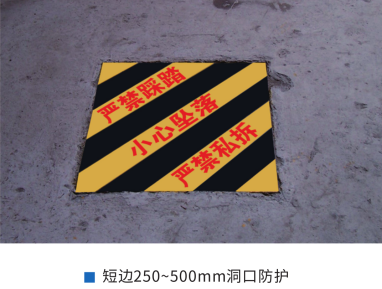

6 | 三寶四口五臨邊 | 1、高于地面 2m 處均未設防護欄桿。 | 樓層臨邊、電梯井口、洞口、路面、原有升降機區、防護欄臨時拆除,通道口、河道、水池、上下通道、基坑、窗臺、樓梯、陽臺等部位設置防護欄桿,安全員做好驗收和日常巡查。 |
2、高處作業未系安全帶。 | 做好工人的教育交底和日常維保。 | ||
3、現場發現作業人員未戴安全帽,起重機械升降機內操作人員未帶安全帽,部分安全帽已超過規定使用周期。 | 做好工人的交底和崗前教育,對過期的安全帽進行更換。 | ||
4、施工電梯層門存在未關情況 | 對司機進行教育,確保層門關閉后才能啟動電梯,日常巡查層門鎖的工作狀態。 | ||
5、樓梯臨邊未做防護,上下樓梯未做扶手。 | 及時設置防護欄桿,安全員做好驗收和日常巡查。 | ||

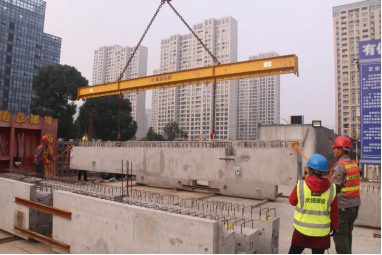

7 | 起重吊裝 | 1、起重吊裝不規范。 | 做好崗前的交底和現場安全措施的驗收;起重設備要提供特種設備檢驗報告、使用登記證;所有操作人員要佩戴安全帽;在現場吊裝作業中,安排在有效期內的司索和指揮人員在現場進行指揮,設置警戒區域,設置溜繩控制吊物穩定,防止現場通過作業人員手扶穩定。 |
8 | 不安全行為 | 1、從樓上向下拋擲建筑垃圾的行為。 | 對工人進行教育和處罰。 |

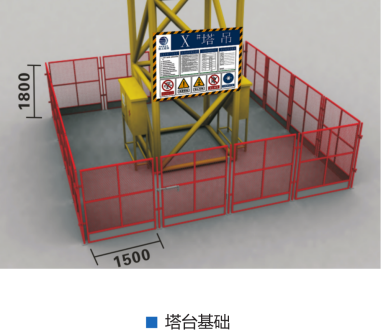

9 | 塔吊、施工升降機 | 1、塔吊基礎積水。 | 建議設置自動泵,及時抽水。在場地具備條件時,要求塔吊基礎高出周邊地面,設置排水溝,達到及時排水的效果。 |

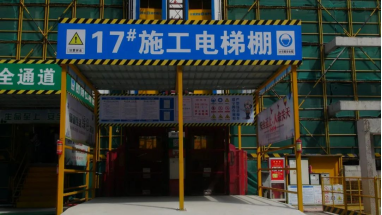

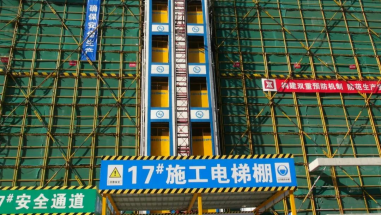

2、施工升降機, 地面圍欄門自動鎖止裝置失效。 | 做好使用前的聯合驗收和日常巡查。 | ||
3、施工結束,施工升降機未下降至底層停放。 | 對司機進行安全教育。 | ||

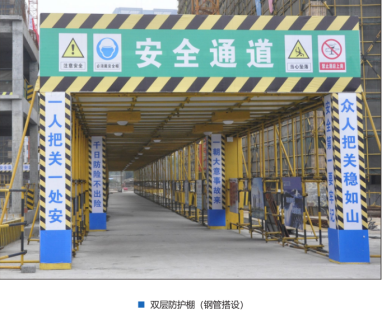

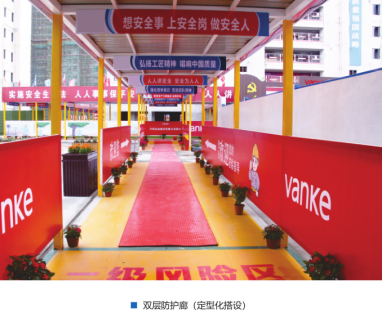

10 | 高處作業 | 1、防護棚搭設不符合規范。 | 建筑高度大于24米時,應搭設雙層安全防護棚,間距不應少于700mm。
|
2、卸料平臺懸挑鋼梁錨固端未設置在端部, 且僅設置 2 個,未設置限載牌和驗收牌。 | 置固定點,錨固端之間距離不小于200mm,后錨固點距鋼梁端部不小于200mm,且鋼梁錨固端長度應是懸挑段的1.25倍,并做好使用前的驗收。 | ||
3、作業平臺腳手板未滿鋪;臨邊防護欄桿部分高度低于 1.2m,且踢腳板缺失。 | 做好腳手板的滿鋪和不低于1.2m防護欄桿和踢腳板的設置,并做好使用前的驗收和日常巡查。 | ||
11 | 文明施工 | 安全警示警告標識牌缺失 | 對臨邊、臨水、泥漿池、基坑、通道、陡坡、出入口、孔洞、作業區、引橋兩邊臨邊欄桿、施工便道在急彎危險路段、水泥攪拌機,電梯、升降機機器設備等危險場所設置安全警示警告標識牌。在施工現場設置設置限速、限重標志牌。沿既有機動車道安裝的隔離墻設置夜間警示燈與警示光帶。 |
12 | 安全管理 | 證書不符 | 重點檢查焊接、熱切割作業人員、起重機司機、司索工、架子工等特作業人員操作證是否過期;企業主要負責人、專職安全生產管理人員安全生產考核合格證書是否已過期;履帶吊起重機特種設備應提供檢驗報告、使用登記證;廚房使用醇基燃料,要提供供應商信息和灶具是否為醇基燃料專用證明。
|
