91国内揄拍国内精品对白不卡,日本精品久久久久中文字幕8,日韩在线成人,国产成人亚洲综合一区,久久毛片网,国产不卡高清在线观看视频,国内免费视频成人精品

碳纖維布加固施工工藝流程

欄目:專業資訊 發布時間:2023-11-21 作者: 加固邦 來源: 加固邦 瀏覽量: 742
分享到:

在建筑結構領域,隨著技術的不斷發展,碳纖維布加固技術作為一項先進而高效的手段逐漸嶄露頭角。碳纖維布以其輕質、高強的特性,為結構加固提供了新的可能性。碳纖維布采用了一系列嚴謹?shù)氖┕すに?,從施工準備開始的各個環節,每一個步驟都對加固工程的成功至關重要

01

施工準備

根據施工現場和被加固構件混凝土的實際狀況對照設計圖紙,確定施工方案和施工計劃,做好施工前的準備工作。

碳纖維布加固施工放線

 材料及主要機具

主要材料:碳纖維布、碳纖維膠、碳纖維底膠、修補找平膠等

主要機具:角磨機、攪拌機、電子秤、刮板、滾筒等

 作業條件

施工應在5℃以上環境溫度條件下進行。如果環境溫度低于5℃,應使用適于低溫的特殊膠種或采用其它加溫處理措施。如溫度低于0℃應暫停施工。

 定位放線

依據設計圖紙進行施工范圍內的放線作業。

02

基層處理

基層處理直接決定碳纖維布粘貼質量。

被加固混凝土表面打磨

 表面處理

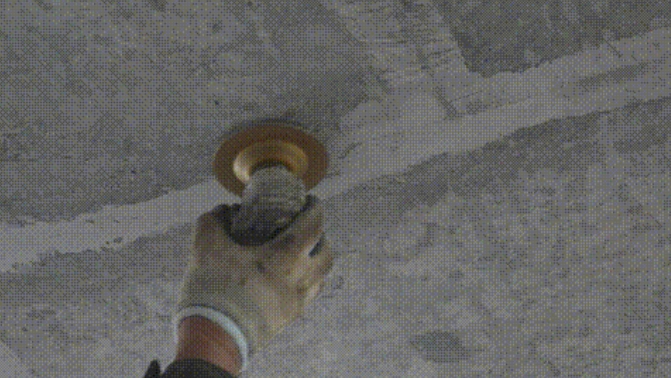

鏟除混凝土粉刷層、油污和污物,露出混凝土表面,并用角磨機磨去1-2mm厚表層,直至完全露出混凝土結構新面。混凝土上表層出現剝落、蜂窩、腐蝕等劣化現象的部位應予鑿除。

構件打磨應平整,尤其是表面的凸起部位要磨平,并要對混凝土構件轉角部位采用角磨機修整成圓弧角。若設計未規定圓弧角的半徑,對梁、板和柱,應取r≥20mm的圓弧。

并對表面凹凸不平部位進行打磨修平處理,并用無油壓縮空氣吹除粉塵,使得表面干凈并保持干燥。

 裂縫處理

經清理及表面鑿除或清理后,如發現其粘貼部位有局部缺陷和裂縫,應按設計要求對裂縫進行灌漿或封閉處理。

03

配制膠水

準確的配比才能保證碳纖維膠正常固化。

碳纖維浸漬膠配制

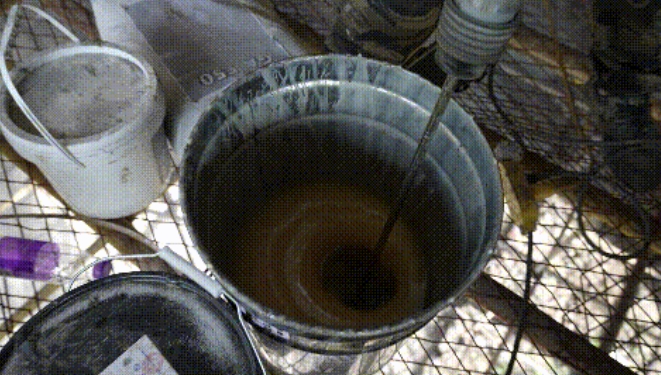

 秤量配膠

將原材料按不同配合比,采用天平秤稱量準確,分別配置底涂膠料、整平膠料及粘結膠料。準備一個容器,將膠水主料(即A組份)及將固化劑(即B組份)置入容器中,采用低速攪拌機進行充分均勻攪拌,直至攪拌均勻且無氣泡產生,即可使用。

 配膠量

碳纖維底膠每次配置量以12Kg為宜;修補找平膠料每次配置量以0.51Kg為宜;碳纖維膠(碳纖維浸漬膠)每次配置量以12Kg為宜。

所有膠料要求于1小時內施工完畢。

04

涂刷底膠

更大程度提升碳纖維與混凝土之間的應力傳遞。

碳纖維加固施工

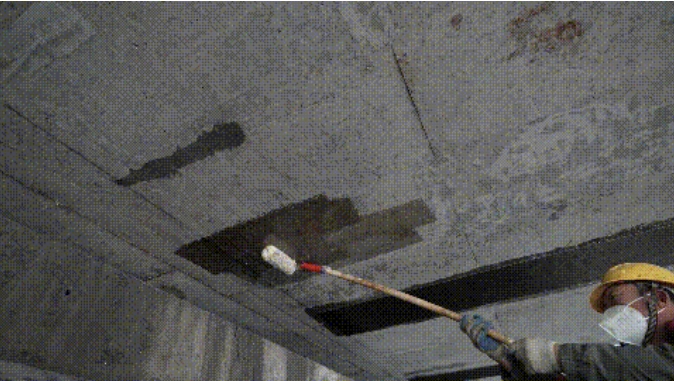

 底膠滾涂

涂刷底膠時,應按規定進行施工,涂刷應均勻飽滿,底膠的涂刷范圍應超出碳纖維材料粘貼范圍四周20-30mm。

用滾筒或短毛刷均勻涂抹或涂刷在打磨過的結構表面,膠層厚度不超過0.4mm,并不得漏涂或流淌、氣泡。靜置5-7小時,直至手觸摸不沾手后,方可進行下一道工序。固化時間視現場氣溫而定,以手指觸感干燥為宜,一般不小于2小時。

 注意事項

底膠拌和量每次不宜過多,應做到隨用隨拌,失效的環氧樹脂不得使用,拌和器具應干凈清潔,已浸過溶劑的毛滾不得使用。

按一定比例將主劑與固化劑先后置于容器中,用攪拌器攪拌均勻,根據現場實際氣溫決定用量,并嚴格控制使用時間。

應在底膠指觸干后,立即進行粘貼碳纖維布操作。

05

修補找平

讓碳纖維粘貼無空鼓,受力更均勻。

修補膠涂抹

 修補找平

待底膠凝膠后,如混凝土粘貼面凹陷,則用修補膠整補整平。對于較大面積的劣質層,在鑿除后,可用聚合物水泥砂漿進行修復;模板接頭處等出現高差的部位應用平整修補材料填補。

對有高差錯臺及內轉角部位應打磨或抹成平滑曲面,然后對粘貼表面進行打磨和糙化處理,盡量減小高度差。

整平膠料須固化后,進行打磨和糙化處理,固化時間視現場氣溫而定,以手指觸感干燥為宜,一般不小于2小時,方可再進行下一道工序。

 質量控制

對混凝土表面凹陷部位采用刮刀嵌填整平膠泥,且不應有棱角,修復面與混凝土表面落差不超過1mm。

轉角處采用找平膠修復為光滑的圓弧,半徑不小于20mm。沒有特殊要求的表面平整度偏差不應大于2mm/m。

  注意事項

混凝土粘貼面平整度合格,打磨工序已經完成后,分別用白布或棉紗沾工業丙酮擦拭干凈。然后立即進行下道工序,不應長時間放置,以免粘貼面上再粘上水漬、油漬和粉塵。

06

裁剪碳纖維布

裁剪精準可一定程度避免碳絲損傷。

裁剪碳纖維布

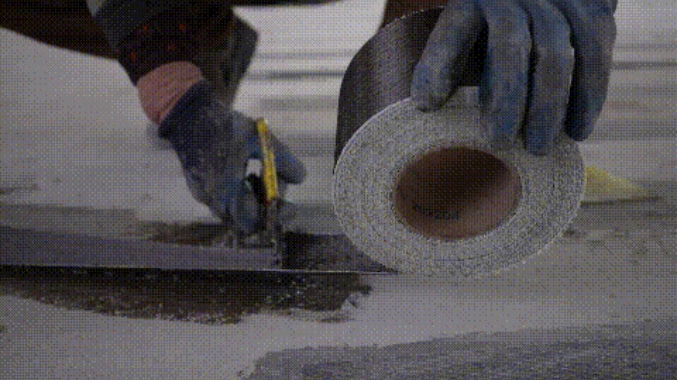

 片材裁剪

裁剪碳纖維布可采用特制剪刀剪斷或用鋒利的美工刀切割成所需尺寸。

 質量控制

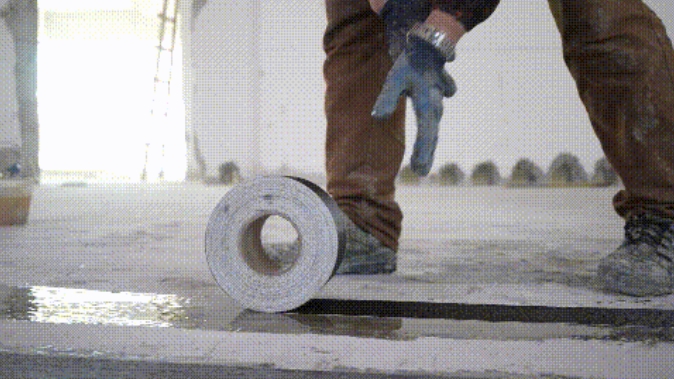

碳纖維布的裁剪,應在干凈的場地或房間工作臺上進行。

裁剪好的碳纖維布不應折疊,不得沾染上灰塵和油污。

07

粘貼碳布

碳纖維布加固核心環節。

粘貼碳纖維布

 粘貼碳纖維布

將配制好的碳纖維膠/碳纖維浸漬膠,均勻涂抹于粘貼部位的混凝土表面。

將裁剪好的碳纖維布(織物)按照放線位置敷在涂好碳纖維膠的混凝土表面;碳纖維布/織物應充分展平,不得有褶皺。

沿纖維方面用特制滾筒在已粘貼的纖維面上多次單向滾壓,應使碳纖維浸漬樹脂充分浸漬碳纖維織物,并使碳纖維布的鋪層均勻壓實,無氣泡發生。

多層粘貼碳纖維布時,逐層重復上述步驟。

 質量控制

粘貼多層時,在上層碳纖維布表面達到指觸干燥時,立即粘貼下一層。干燥時間超過60min則應等待12h后,才能繼續進行粘貼。12h后的粘貼工序,需在粘貼前應重新將碳纖維布粘合面上的灰塵擦干凈。

碳纖維布沿纖維受力方向的搭接長度不應小于100mm。當采用多條或多層碳纖維布加固時,各條或各層碳纖維布的搭接位置應互相錯開。錯開距離不應小于250mm,且不小于1.5倍。

搭接長度Lf及搭接間距如圖:

最后一層纖維織物的表面應均勻涂抹一道浸漬/碳纖維膠。為保證碳纖維布后面材料的 粘結質量,可在涂抹碳纖維膠/浸漬膠后,立即在其面撒上細石英砂。

08

養護與防護

碳纖維布加固核心環節。

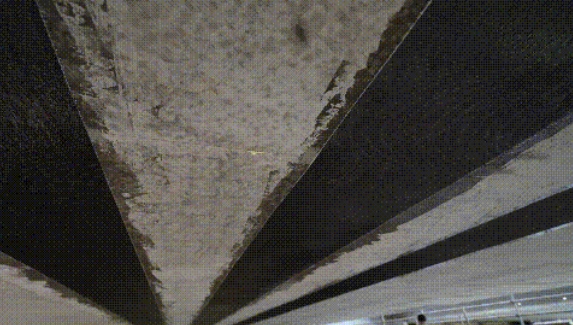

碳纖維布固化養護

 固化養護

施工完成后24小時內防止雨淋或受潮,應注意保護,防止硬物碰傷施工表面。

平均氣溫為20~25℃時,固化養護時間不得少于3天;平均氣溫為10℃時,固化養護時間不得少于7天。

 修整防護

在加固部位易受外力沖擊的情況下,必須抹水泥砂漿防護厚度不小于20 mm,砂漿標號不低于M10,或根據采用噴漿防護厚度依據設計而定。

加固部位不受外力沖擊的情況下,可也采用刷油漆進行防水及防腐處理。

碳纖維布結構加固應用

碳纖維布加固,不僅是一種新材料科技力量的展現,更是建筑領域推動結構工程進步的生動實踐。在未來的建筑結構加固實踐中,碳纖維布加固技術將繼續為結構工程帶來全新的發展方向。通過不斷的研究和應用,我們有望在結構領域邁出更加堅實而可持續的步伐。

- END -
