超全面深大基坑安全監理控制要點!監理必收藏
建設監理 2022-08-30 16:15 發表于上海
以下文章來源于五洲管理官微,作者五洲管理
01、深大基坑開挖重點風險
深大基坑施工受到眾多不確定風險因素影響,貫穿勘察、設計、施工、監測、現場管理各個階段。對于基坑穩定而言,這些不確定因素往往會成為壓垮駱駝的最后一根稻草,同時,風險要素間往往還會交互影響,可謂防不勝防。對于監理方而言,應盡量站在全局視角,從管理與技術層面,系統識別易引發深大基坑安全事故的各類風險,未雨綢繆,緊密跟蹤,制定防控與應急對策措施,力爭做到防患于未然,確保能將損失降至最低,最大程度規避監理方自身的風險與責任。

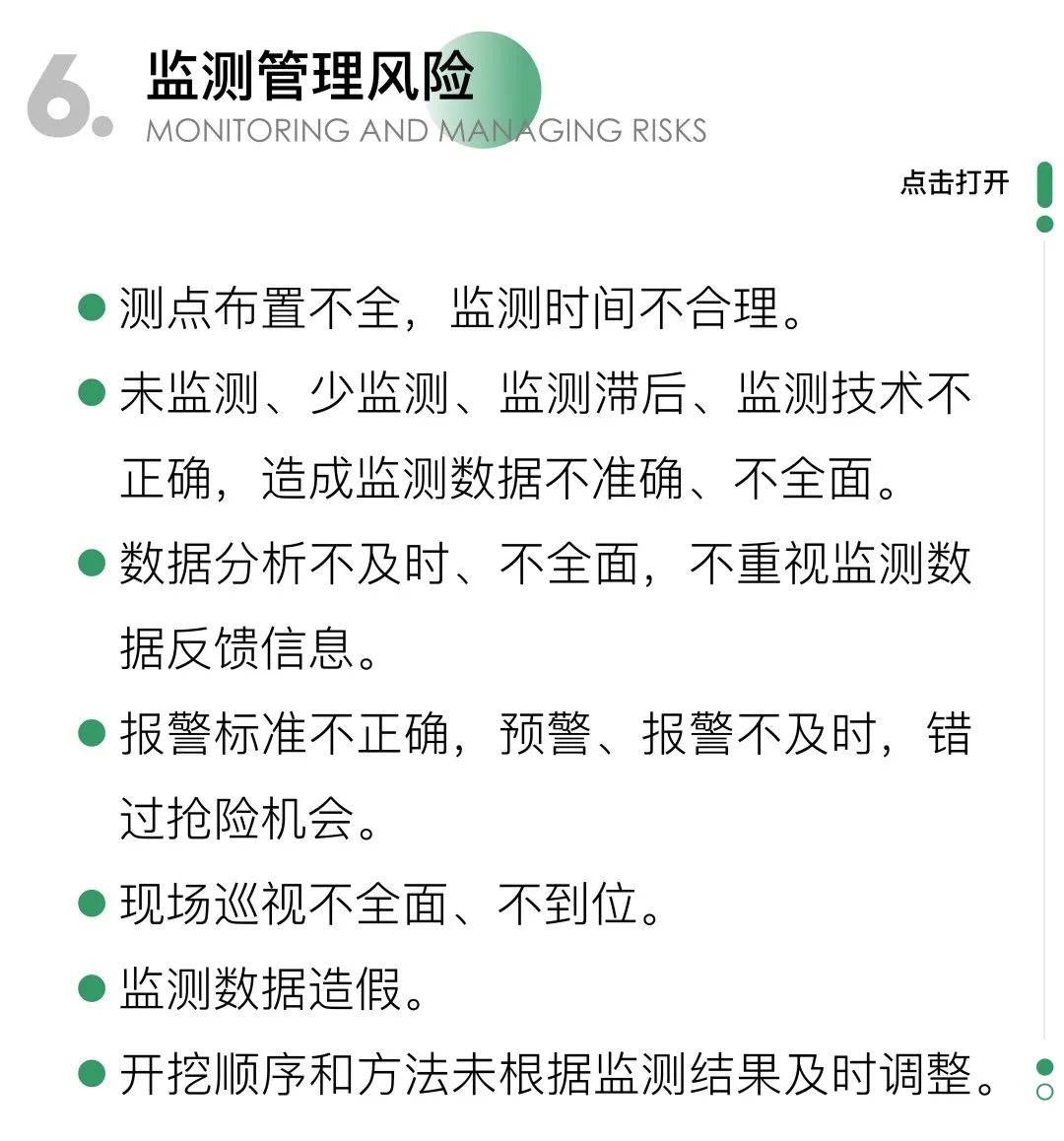

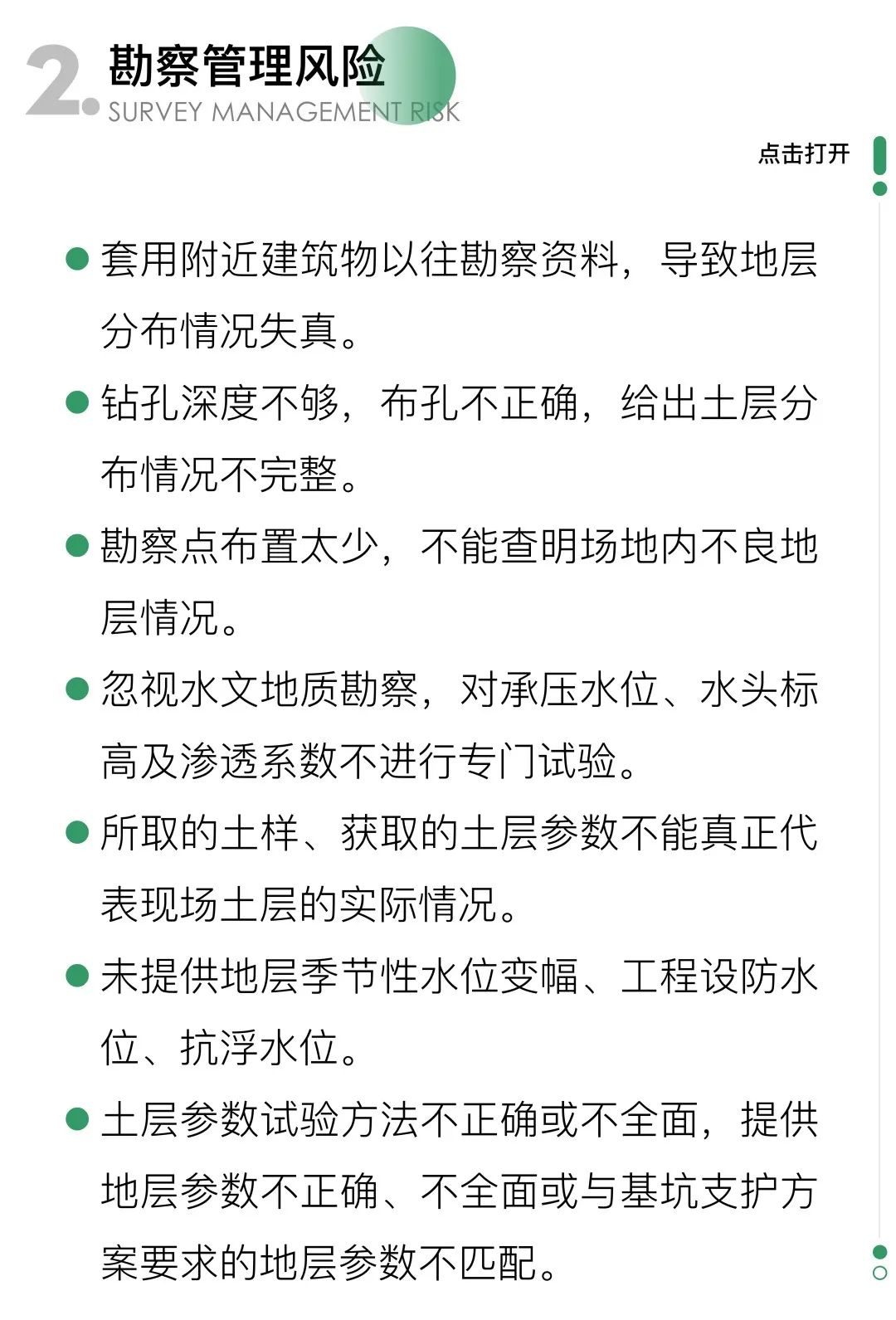

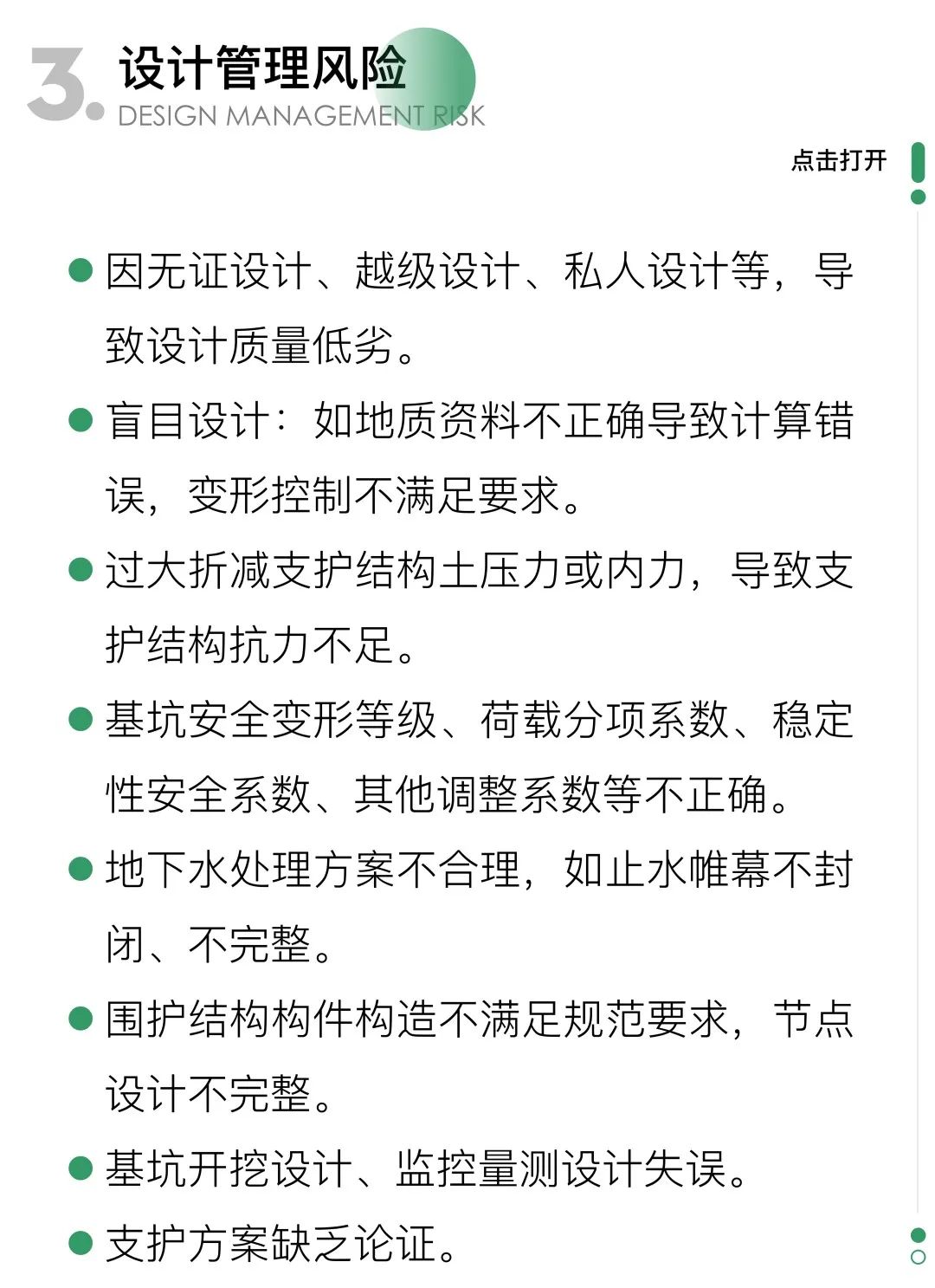

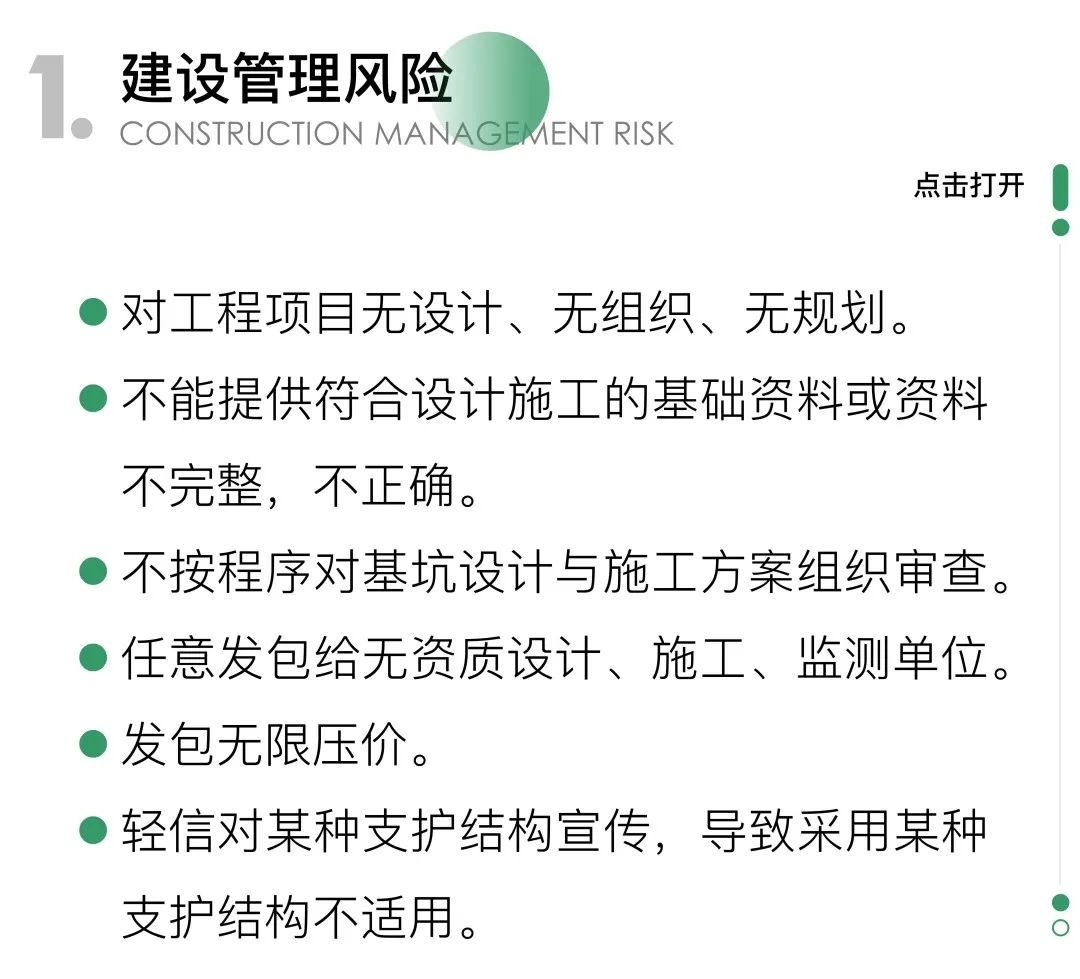

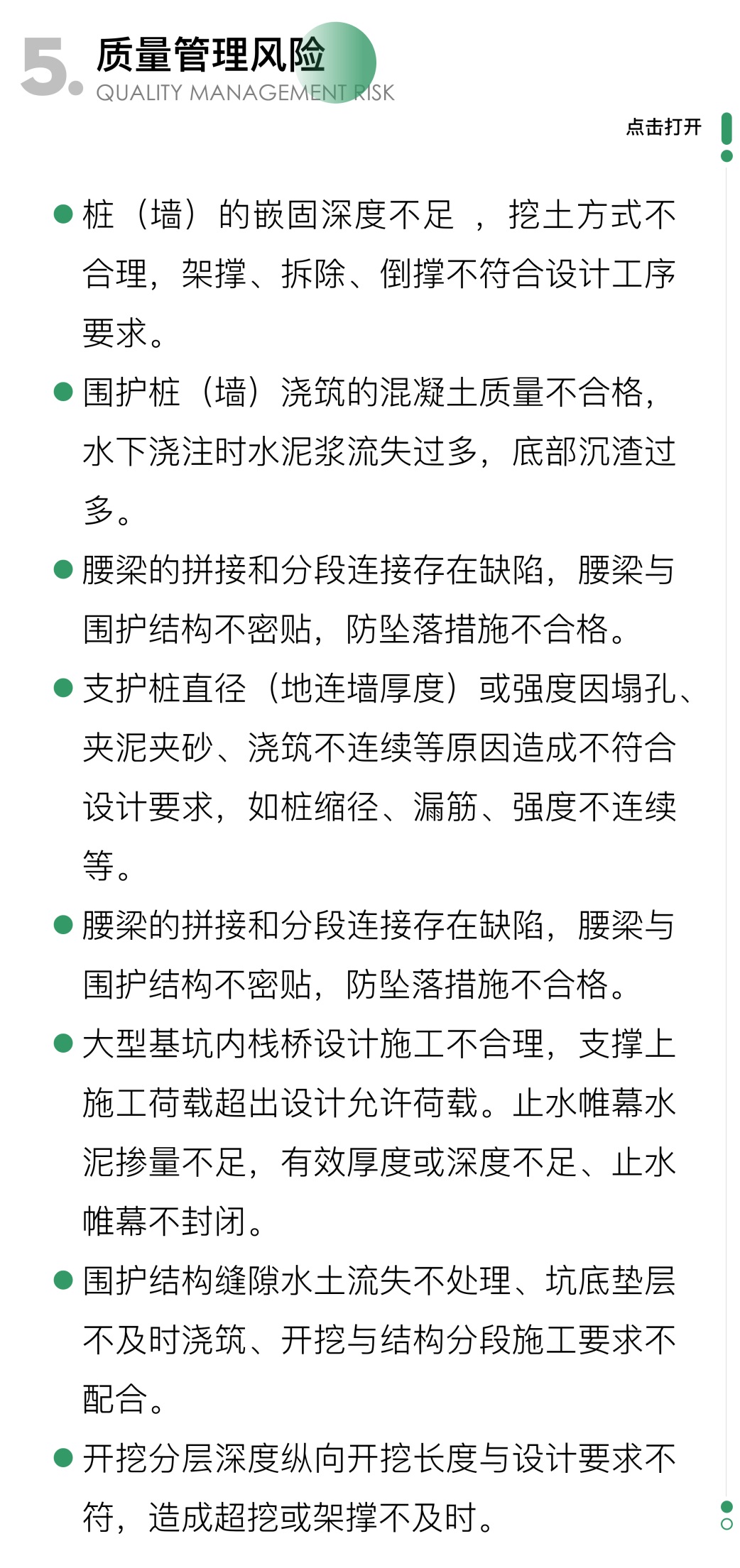

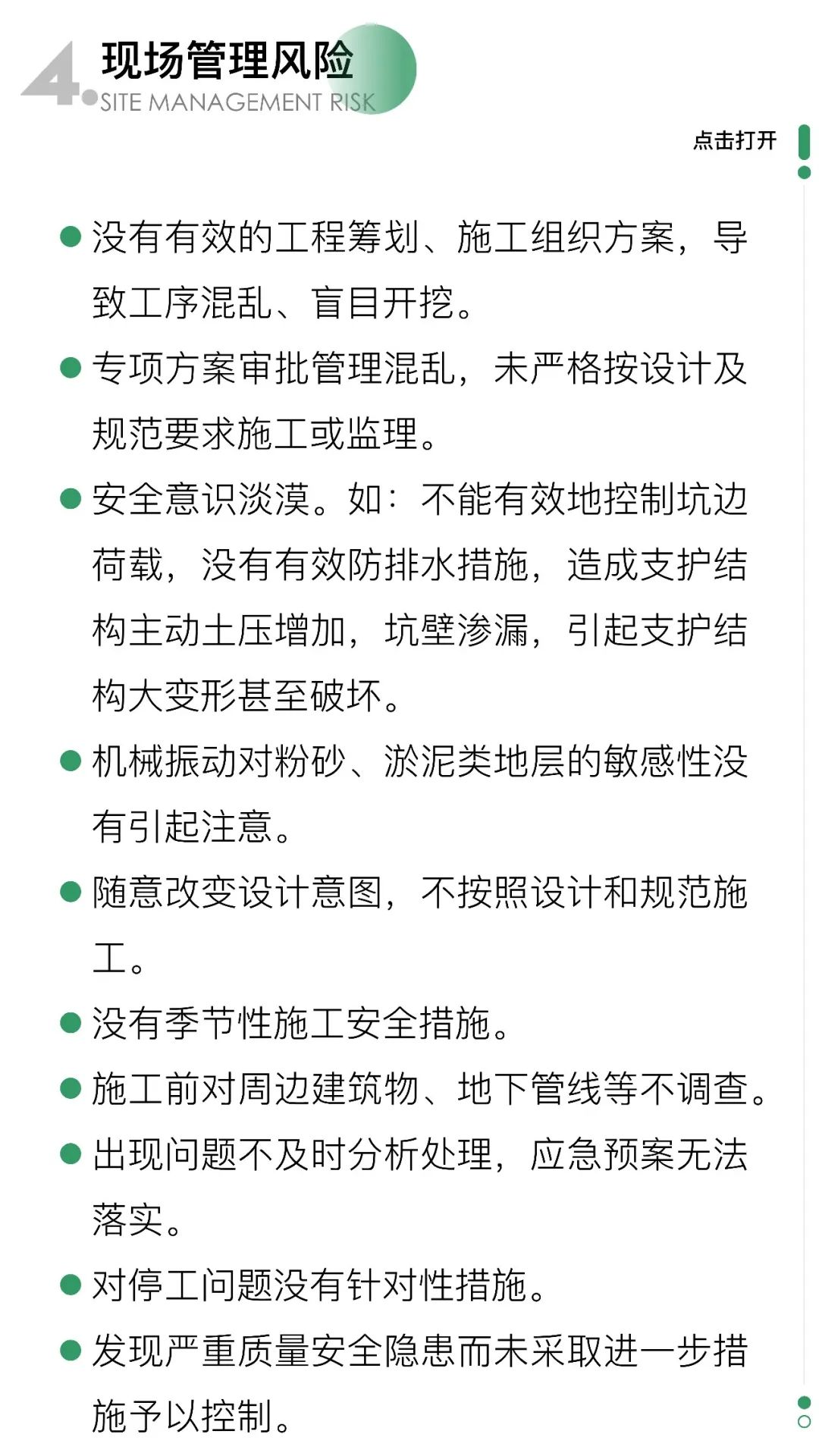

管理風險

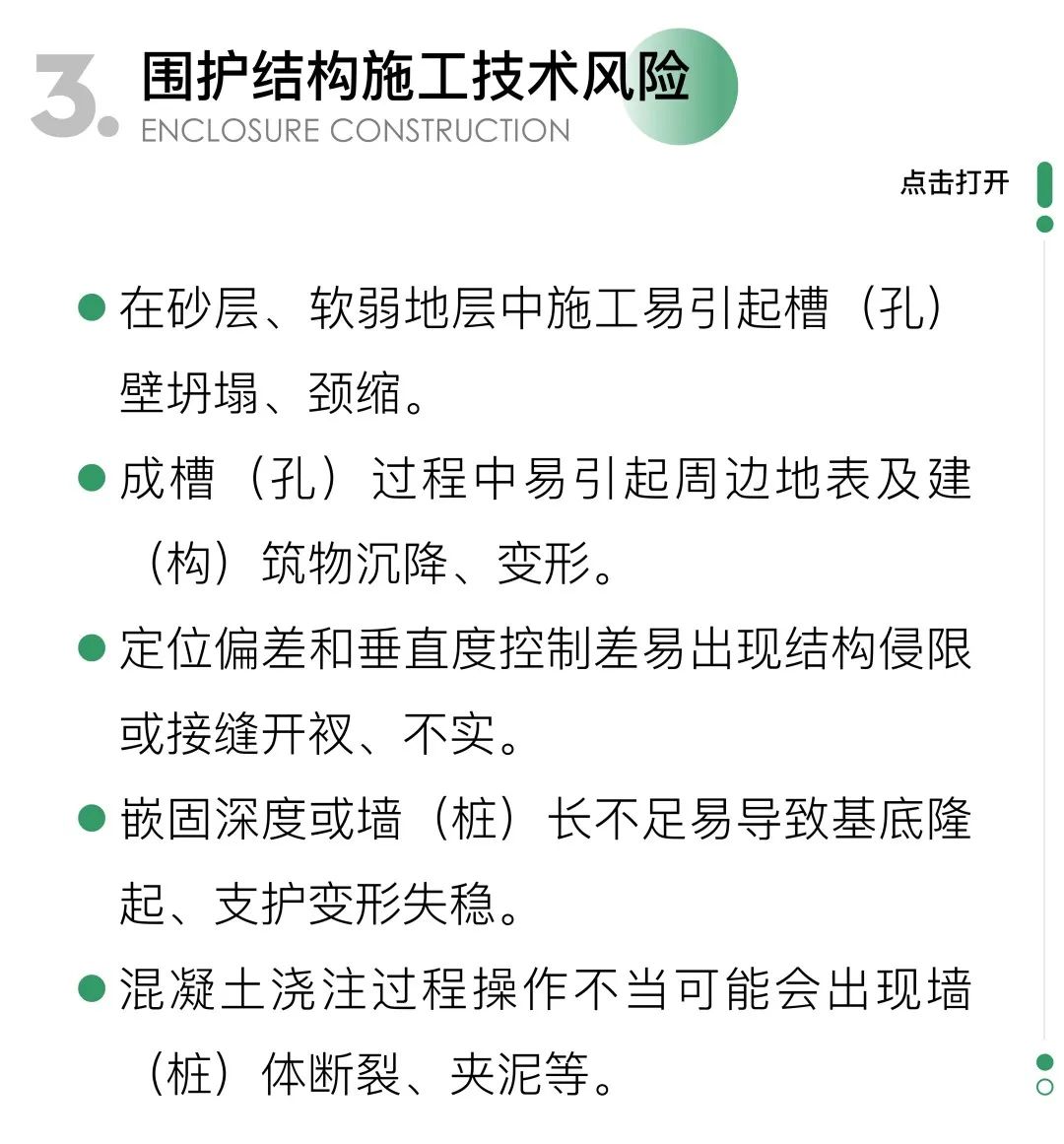

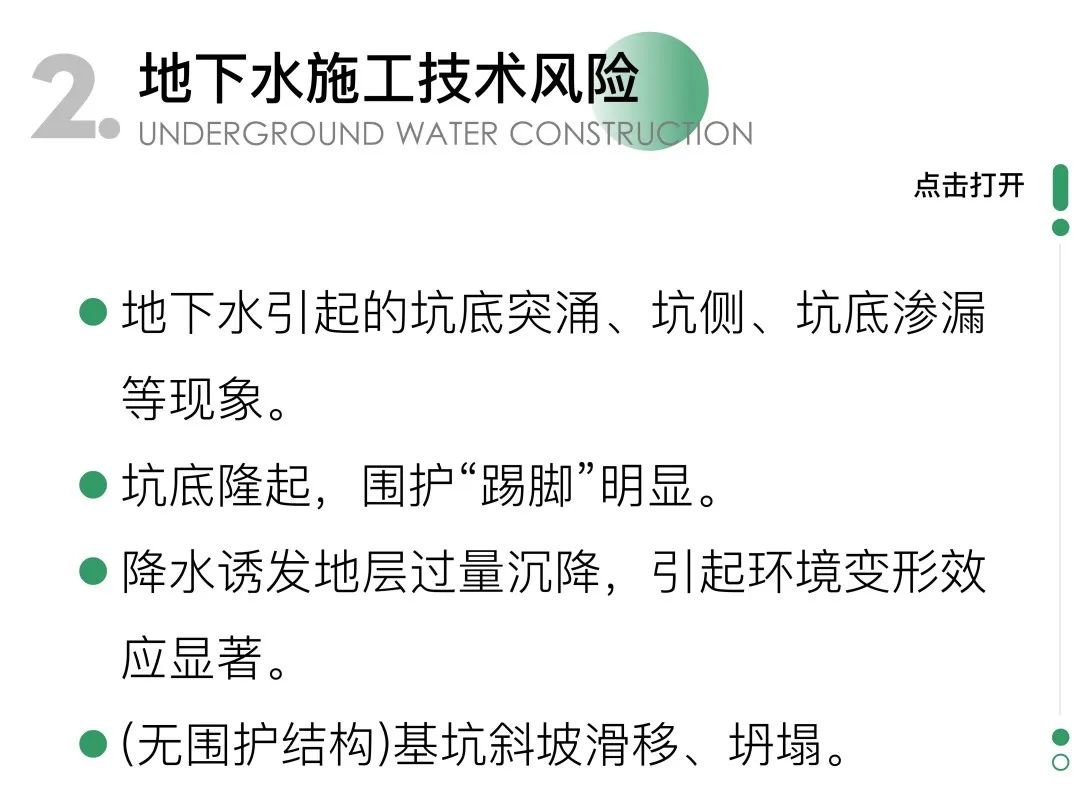

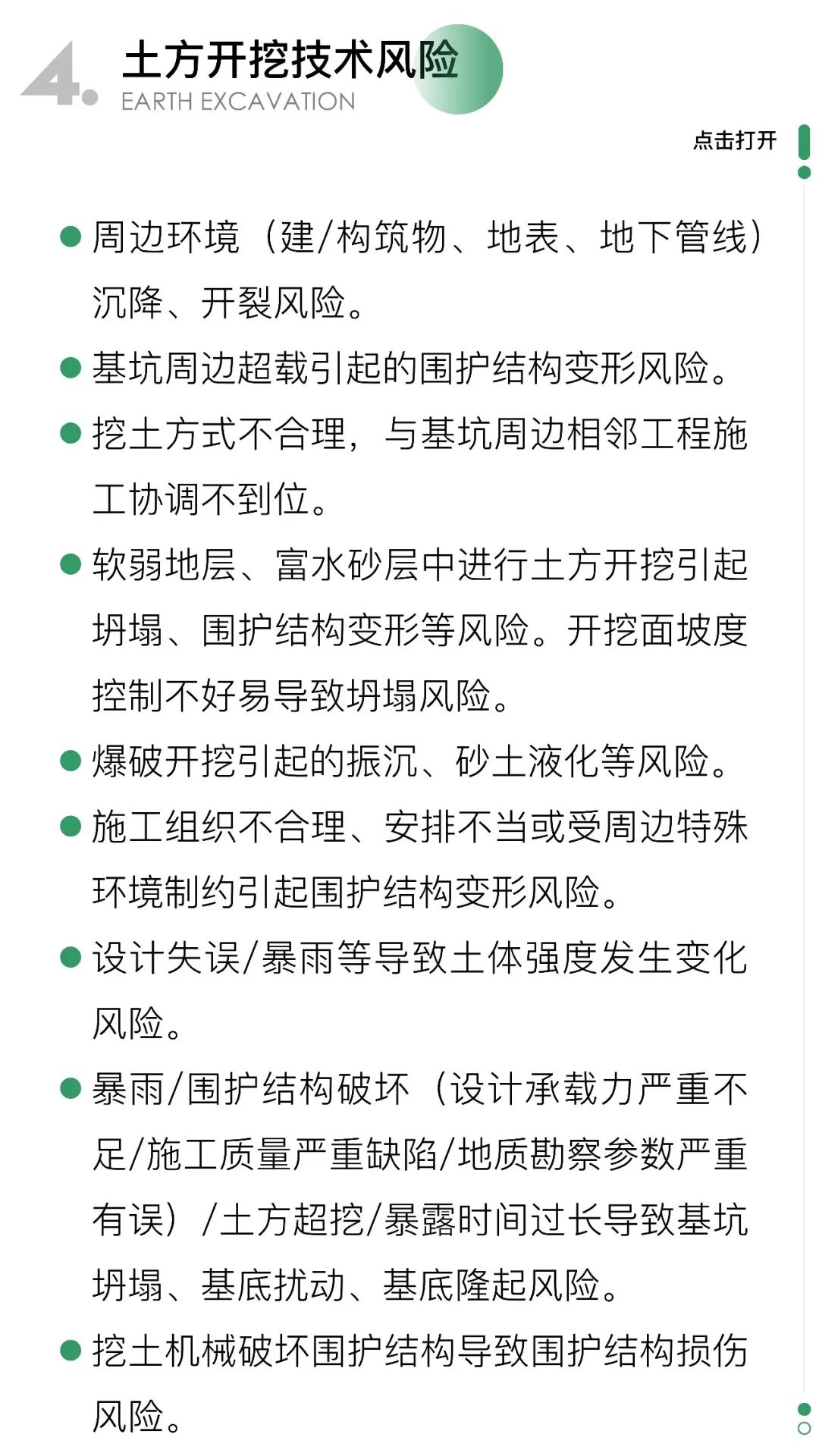

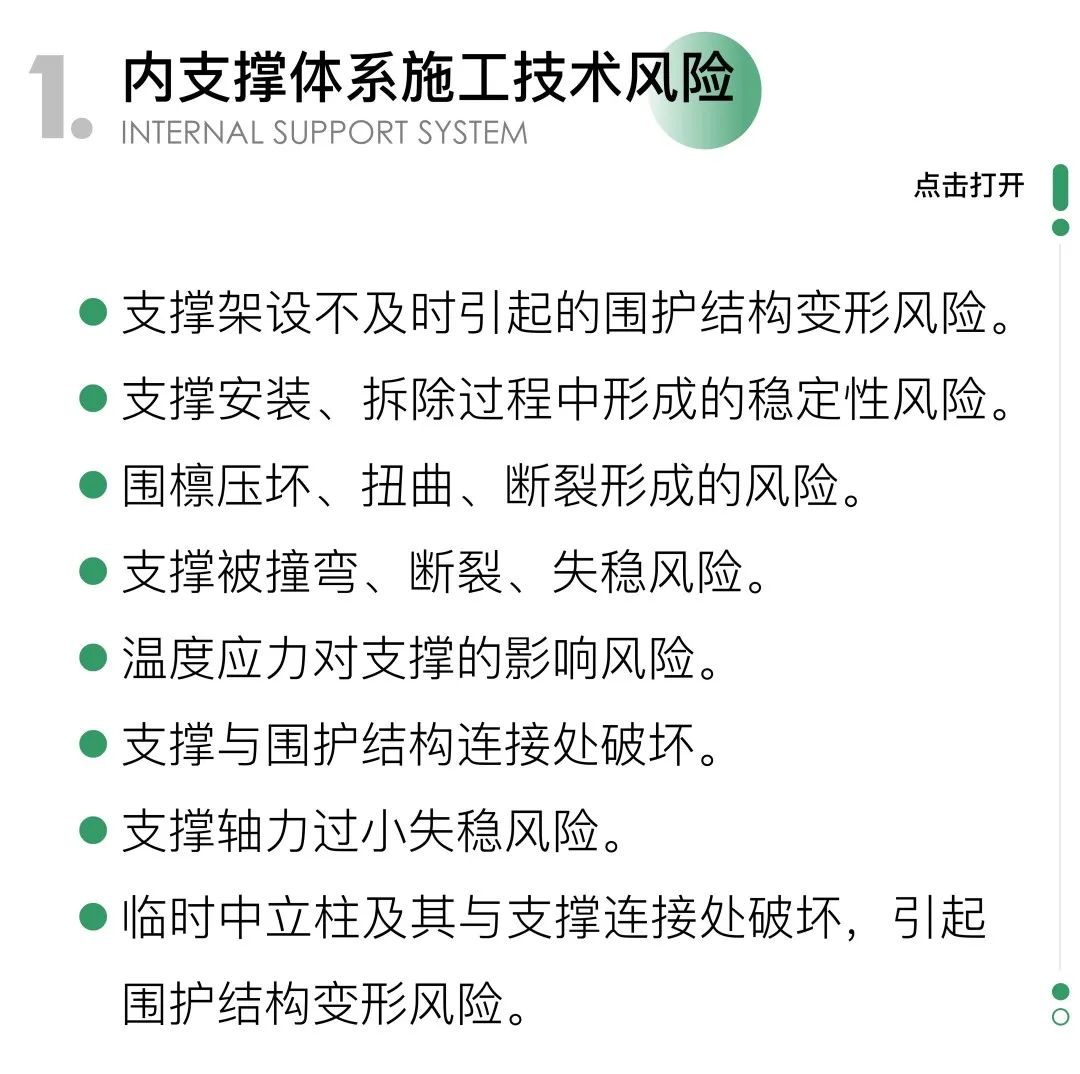

技術風險
02、安全監理控制關鍵點分析
深基坑工程所涉風險要素多且繁雜,往往一個因素影響了就會產生一種“共振效應”帶動其他因素的影響。作為監理方開展安全控制,應基于所梳理的風險點,根據實際工程特點開展有針對性的系統分析,重點把握易引起深大基坑安全事故的矛盾主線,抓住開挖、降水、監測、支撐等決定基坑工程成敗的關鍵工序與要點,進行有效防控。
(1)高度重視監測量控工作
監理單位要高度重視監測工作,督促監測單位認真科學測試,及時如實報告各項數據。通過監測土體位移、圍護結構內力等指標變化及時發現隱患。各方都要重視監測方案審查,重視警戒值設定。
通過監測實現動態信息反饋指導施工全程,加強現場巡查,通過監測數據及時發現險情征兆,調整施工步驟,采取對策,發現異常情況,立即啟動應急預案,防止事故發生。
監測點設置符合規范要求且監測方應及時如實報告各項數據。
開挖時加強基底隆起或中間柱抬起、及地表沉降監測工作。
(2)基坑自身失穩防控要點
◆支護結構向內側變形控制要點
嚴格計算支護結構擋土樁墻截面入土深度,防止漏算樁頂?shù)孛娑淹?、機械、車輛、材料等附加荷載。
開挖前擋土樁墻應達強度,保證支護結構強度和整體剛度。
灌注樁與截水旋噴樁須緊密結合,使之形成封閉帷幕,阻止樁后土體在動水力下滲入基坑。
加強管理,避免支護結構大量堆載及停放機械。
開挖前進行降水,減少側土壓力和水流入基坑。
在監測位移較大部位卸荷和補樁,或在該部位進行水泥壓密注漿加固。
◆基坑底部大幅變形控制要點
監測圍護結構變形情況,一旦變形速率及變形值增大,立即停止開挖,采取加強、加密加勁樁,施加預應力和其他有效措施。
監測基坑隆起情況,及時按需抽取承壓水以防坑底隆起。雨期做好截排水措施,做好土坡封閉,及時排出坑內積水。
對基坑挖土合理分段,嚴格按設計分層、對稱、均衡開挖,限時開挖土方。每段土方挖到底后及時澆筑墊層。
認真做好基坑降水和地基加固,開挖前檢查質量,如滿足不了設計和規范要求,重新加固至達到要求,嚴禁帶隱患施工。
進行坑底加固,如采用注漿、高壓噴射注漿等提高被動土壓。
加厚墊層、采用配筋墊層或設置坑底支撐。
(3)地下水防控要點
◆基坑滲漏水控制要點
隨挖隨撐,防止圍護樁(墻)接縫產生滲漏通道。
詳細掌握工程地質資料,開工前擬定滲漏防治預案。
開挖前詳察圍護墻質量,對可能發生滲漏部位技術處理。
施工前摸清周邊管網情況,防止對其損害造成滲漏。
加強對圍護結構滲漏水點觀察,及時分析滲漏原因,做好滲漏水輸排。
現場應設地表排水系統,對雨水、施工用水、從降水井抽出地下水等有組織排放,對坑邊積水坑、降水沉砂池做防水處理。
◆基坑降排水控制要點
開挖時明溝排水系統要及時設置,不能下雨再挖,而要隨挖土隨修坡同時修筑,集水坑宜設在總坡底。
為防止開挖過深導致突涌,可提前降低承壓水水頭。
為防止降承壓水導致周邊建(構)筑物產生破壞,宜采用布設回灌井,加長圍護結構,基地土體加固等方式,關鍵是要快速施工。
為防止井點壞損或降水能力不足,可布設一定數量預備井點。
◆流土管涌控制要點
對發生滲漏部位,用袋裝土進行反壓增加上覆荷載,阻止土顆粒隨涌水流出。
增設降水井或增大抽水量,降低承壓水頭。
沿周邊重要建筑物施工截水帷幕,延長地下水滲水路徑,阻止砂土流失,避免環境破壞。
雨天及時排水,預防雨水入滲土體。
◆基坑突涌控制要點
對發生滲漏部位用袋裝土反壓增上覆荷載,阻止土粒隨涌水流出。
增設降水井或增大抽水量,降低承壓水頭,布設預備井點。
沿周邊重要建筑物施工截水帷幕,延長地下水滲水路徑,阻止砂土流失,避免環境破壞。
雨天及時排水,預防雨水入滲土體。
在基坑開挖時對承壓水水位進行觀測控制。
施工前計算承壓水降低標準并合理布設井點,在開挖前驗證。
開工前認真分析有關資料,預估可能發生突涌部位擬定防治預案。
(4)環境保護控制要點
◆深入了解基坑周邊環境
施工前按設計圖紙核實周邊環境資料,了解附近地下管線、埋設物位置、深度、結構形式及埋設時間等。
施工前應熟知鄰近深基坑建筑物位置、層數、高度、結構類型、基礎類型,如發現與設計圖紙不符,應及時通知設計單位開展設計核查,必要時采取補強措施。
施工前須深入了解場地及周邊、地表至支護結構底面下一定深度范圍內地下水位、滲透系數等參數地層結構、巖土性狀、含水層性質、若發現實際揭露地質條件與地質勘察資料有異,應及時向設計反映,必要時采取適當補強措施。
掌握深基坑施工其他條件,如周圍地面排水情況,地面雨水、流水、上下水管線漏入基坑可能性及附近地面堆載及大型車輛的動靜荷載。
◆基坑周邊管線控制要點
施工前對開挖影響范圍內所有管線進行普查,對重大危險或易導致災情惡化的管線進行安全評估 。
對基坑周邊進行空洞普查,對查出空洞采取注漿或其它措施回填。
對管線周邊土體進行加固處理,必要時遷改 。
條件允許情況下,在管線接頭位置埋設沉降監測點并進行日常監測。
對懸吊保護的管線,進行每日巡查。
◆基坑開挖引起地面沉陷與建筑物裂縫措施
擋土樁墻宜穿透基坑底部粉細砂層。
擋土樁間若存在間隙,應在樁墻背面設旋噴截水樁。
樁墻嵌入基坑深度計算確定,滿足設計要求。
截水帷幕設計應使其與擋土樁墻相切,保持緊密結合,提高支護剛度并起到止水作用。
(5)基坑施工控制要點
◆控制圍護結構施工質量
對每道工序檢驗是圍護質量關鍵。而圍護結構深度、底部沉渣厚度、防水接頭密閉性又是控制中關鍵點,故須按要求控制每個細節,確保圍護在后續開挖中不沉、不漏,不重大變形。
嚴格控制圍護結構垂直度及位置偏差在規范允許范圍。
◆基坑開挖控制要點
遵循“分段分層、分塊開挖、先中間后兩邊、隨挖隨撐、限時完成”原則。
嚴格控制基坑開挖坡度,坡頂嚴禁堆積荷載。
加快施工進度,降低無支撐暴露時間。
暴雨來前所有邊坡鋪設塑料薄膜防止沖刷,同時坡腳設置大功率水泵抽水以防浸水。
若停工較長時間,必要時對基坑面噴射素砼保護。
避免超挖,每層開挖后立即架設支撐。
開挖到底進行墊層底板澆筑時,一般為風險最高階段,需調集全部力量晝夜施工。
◆墊層澆筑施工控制
墊層應分塊控制施工,不可圖方便擴大單次混凝土澆筑范圍。施工期間如逢雨季,墊層施工可挖一塊澆一塊,底板混凝土應在墊層完工后7天內澆筑。
為加快施工進度,墊層砼可適當摻早強劑或提高標號。
要使全體施工管理人員形成“澆筑墊層和底板要搶,回筑速度關系基坑安全”的風險意識,自覺“快干”。
◆支撐體系拆除防控要點
換撐應滿足設計工況要求,支撐應在梁板柱結構及換撐結構達設計強度后才能對等、均衡拆除。
拆除應設置安全可靠防護措施,并對永久結構采取保護措施。
拆除應間隔、對稱進行,先拆聯系桿后拆主撐,先角撐,后對撐,角撐拆除按自里向外原則。
拆撐時應加強變形和應力監測,變化較大時加密監測,必要時停止拆撐,分析原因,采取措施。
棧橋拆除中其上嚴禁堆載,并應限制施工機械超載,合理制定拆除順序,確保棧橋剩余部分結構穩定性。
(6)安全管理防控要點
建立健全安全生產管理制度與網絡,層層落實。
加強安全管理與教育,杜絕違章指揮與操作。
重視全過程安全檢查與監測,嚴格控制重大風險源。
制定應急響應預案以便險情時啟動,定期組織演練。
重視基坑施工全過程安全防護,包括截?cái)嗟乇硭疂B入基坑、設置安全警示牌和防護欄桿、嚴禁超載等。
嚴格按監測方案實施監測,及時了解基坑變形情況,調整相關參數,發現異常時立即啟動應急預案。
在進度允許條件下盡量少開工作面,避免工作面暴露太多。
暴雨季節防沖刷邊坡并配可靠的坑內排水系統設備。
(7)高度重視應急搶險工作
根據深基坑施工特點,應根據工種工序,有針對性建立和完善應急預案,防止突發事故產生。
除有應急預案,還要有專門的搶險隊伍、設備與材料準備,要常備不懈,一有險情,在最短時間內將設備、人員、材料運到現場。
險情發生后,立即向建設管理部門報告,加強對周邊建筑物及地下管線監測,必要時疏散現場及周邊建筑物內的人員。
可采取的基本應急措施如下:
當基坑位移突然急劇增大,坡頂開裂,產生滑動破壞征兆時,最快最有效辦法是對支護結構回填反壓,然后再考慮加固方案,可避免重大事故發生。在條件允許前提下將坡頂一定范圍土體挖除,減少坡頂荷載。
開挖時若支撐失穩但基坑未坍塌,可在失穩支撐旁加設支撐,同時復查周邊支撐,查找原因。如基坑已坍塌,立刻在坍塌處回填土方,清理坑邊超載。如圍護結構背后土體流失,立即填充砂或砼,同時復查周邊支撐,防止失穩擴散。
基坑發生滲漏時,采用“先堵漏,再注漿”搶險方式。當漏水漏砂嚴重,封堵無效,有可能導致周邊環境破壞時,用土方、砂或混凝土回填基坑。
結語
深大基坑工程是一項是集地質工程、巖土工程、結構工程和巖土測試技術于一體的復雜系統工程,貫穿勘察、設計、施工、監測、現場管理各個階段,其施工事故頻頻發生,且事故一旦發生,極易造成群死群傷。因此,現場安全管理的監理工作異常重要,應引起高度重視。
古人云:“良醫者,常治無病之病,故無病。作為監理方,也應基于項目全生命周期的整體視角,悉心排查深大基坑工程各階段存在的潛在安全風險,未雨綢繆,盡量做到事前防控,防患于未然,而非等到事故發生后再采取應急措施。在后續工作中,五洲管理將加強深大基坑全生命周期的安全管控,并以此為突破口,進一步深化危大工程安全管控的專項研究,從系統化、體系化的層面全面積累安全技術與管理經驗,有效履行監理職責,全力消除事故隱患,規避降低責任風險,打造安全管理高端咨詢形象品牌。
