1土方及支護工程

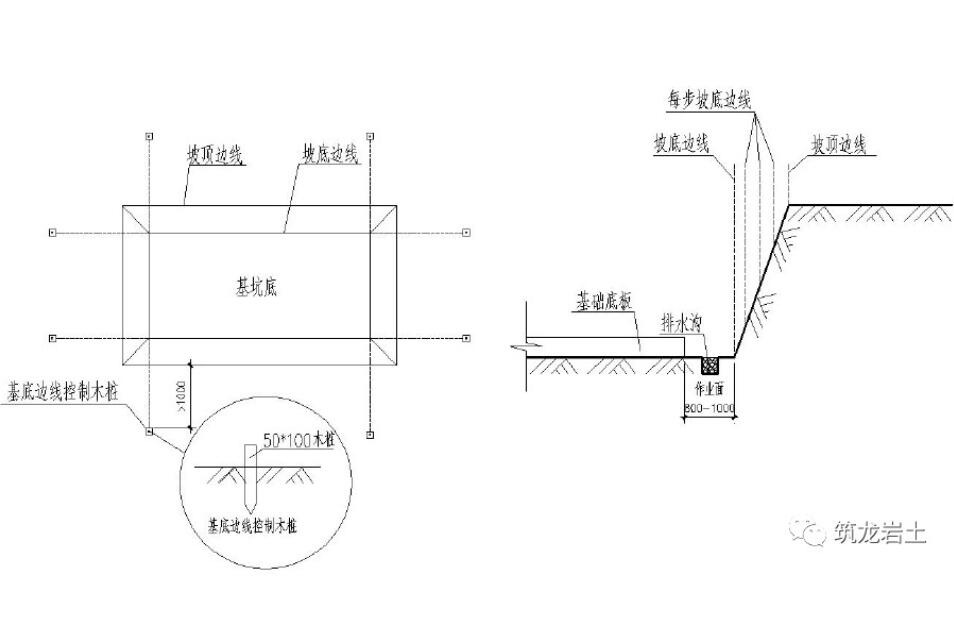

1、基槽開挖放線
①根據邊坡坡度系數及預留工作面寬度放出坡頂及坡底邊線。
②在坡頂1m 以外設置坡底邊線控制樁。

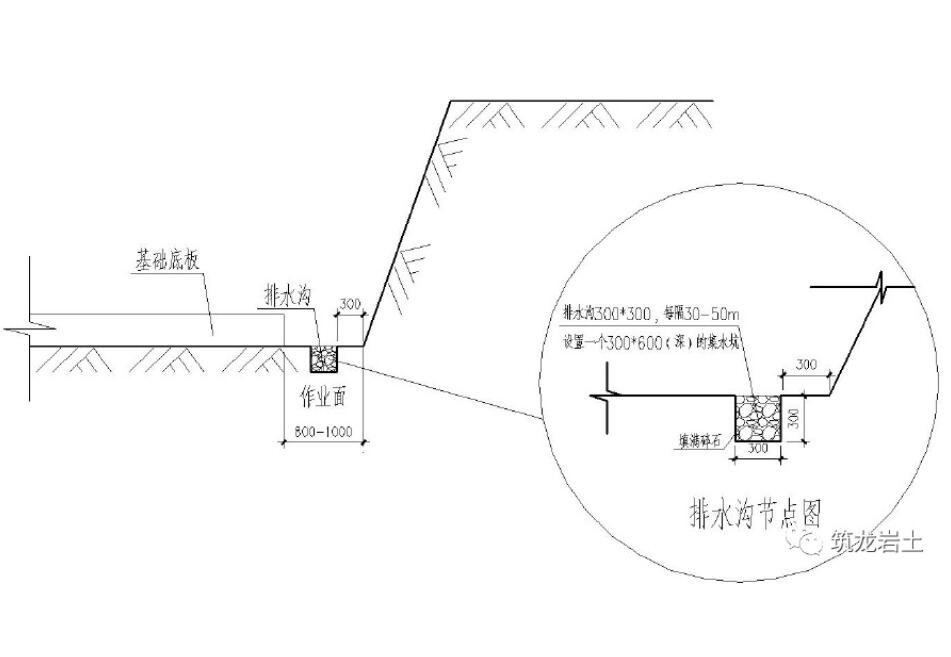

2、基底排水溝、集水坑做法
①排水水溝距坡腳不小于300mm。
②在排水溝處每隔30~50m 設置一個積水井,集水井深度不小于600mm,長寬不小于300mm。
③排水溝內填碎石或石屑。

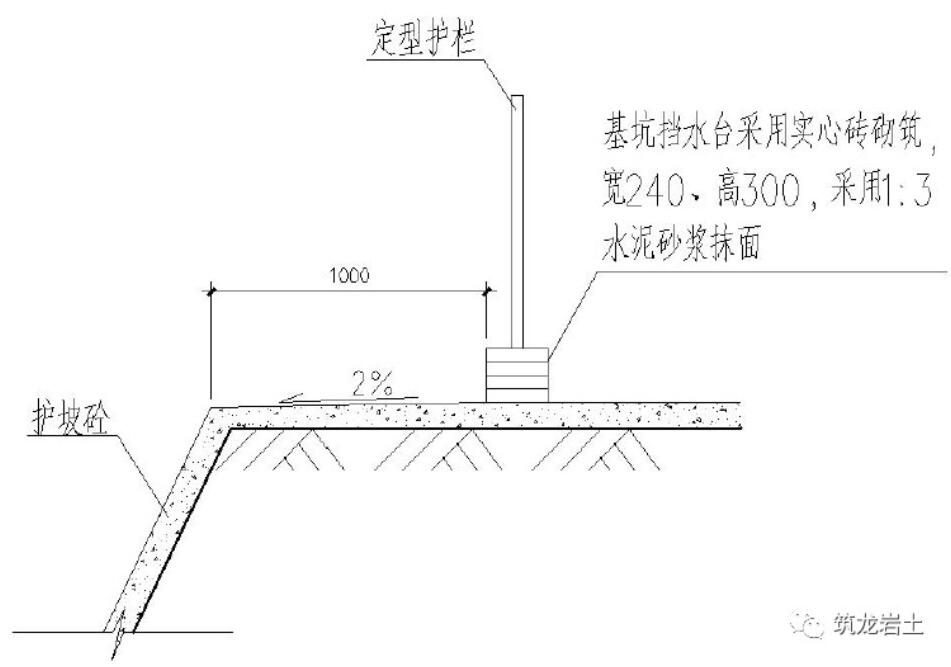

3、坡頂擋水基做法
①在基坑周圍砌筑擋水臺。
② 擋水臺距邊坡上口邊不小于1m。

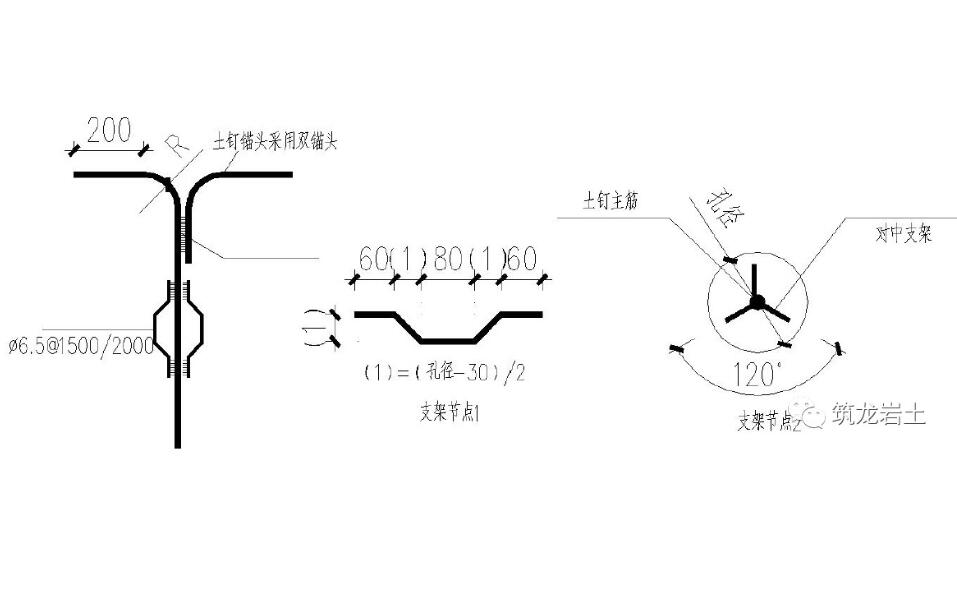

4、土釘支架、端頭做法
①每隔1.5-2m 應支設一個對中支架,具體間距根據設計要求確定。
②土釘錨頭應采用雙錨頭,錨頭與土釘單面焊接長度不小于10d,端頭平直段長度不小于200mm。
5、噴面邊坡排水管做法

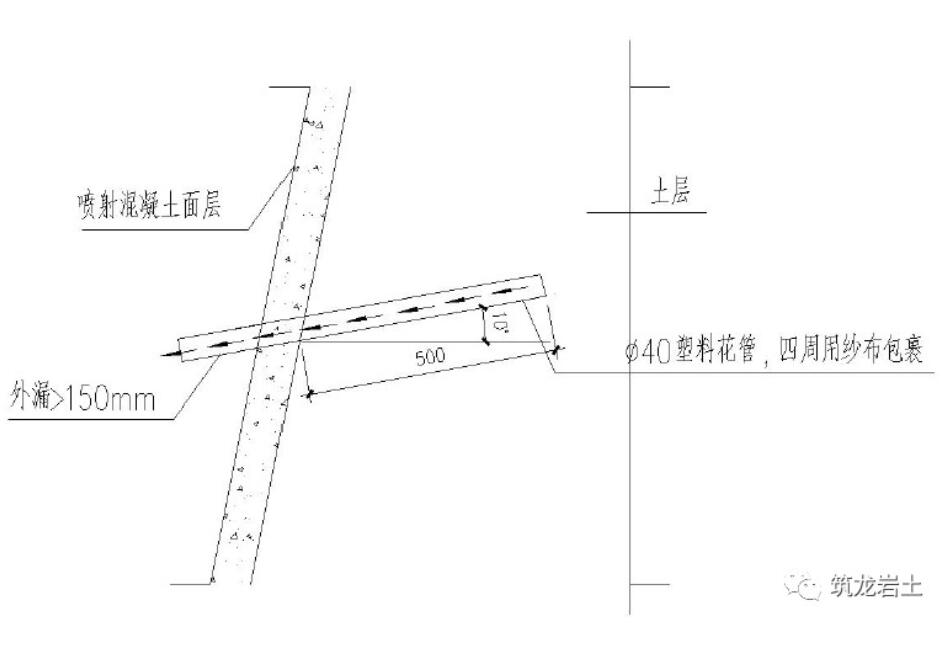

①當設計有要求時,按設計要求設置。
②當設計無要求時,設置直徑40mm 塑料花管, 外側紗布包裹,排水管外露>150mm,水平、豎向間距4m。
③當設計無要求時,辦理變更或洽商。
6、基底防止雨水浸泡措施

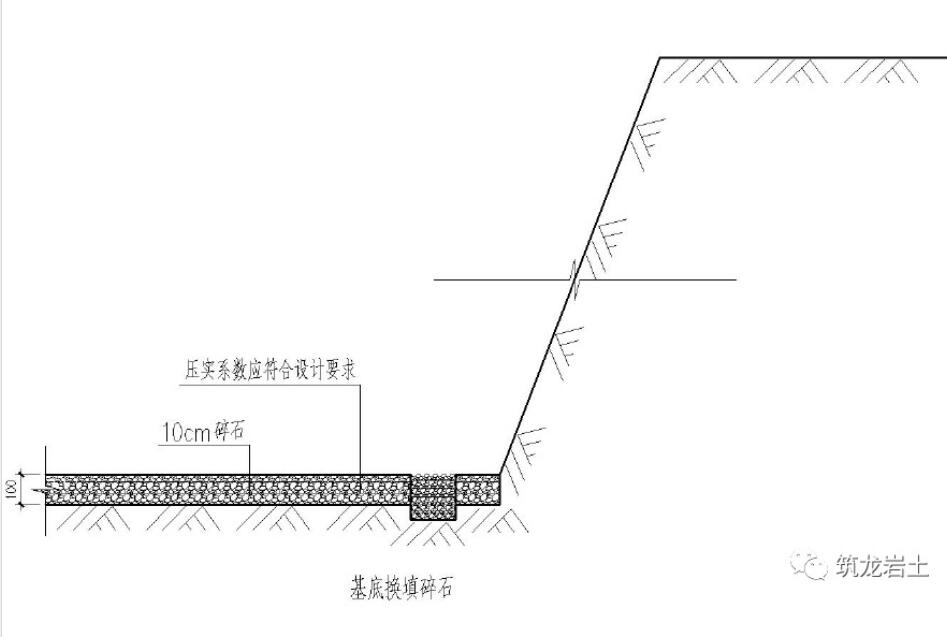

①雨季施工,基礎墊層施工前無法避免雨水浸泡基底土層,在基槽開挖時,超挖10cm 土層,回填碎石。
② 需與設計辦理變更洽商。

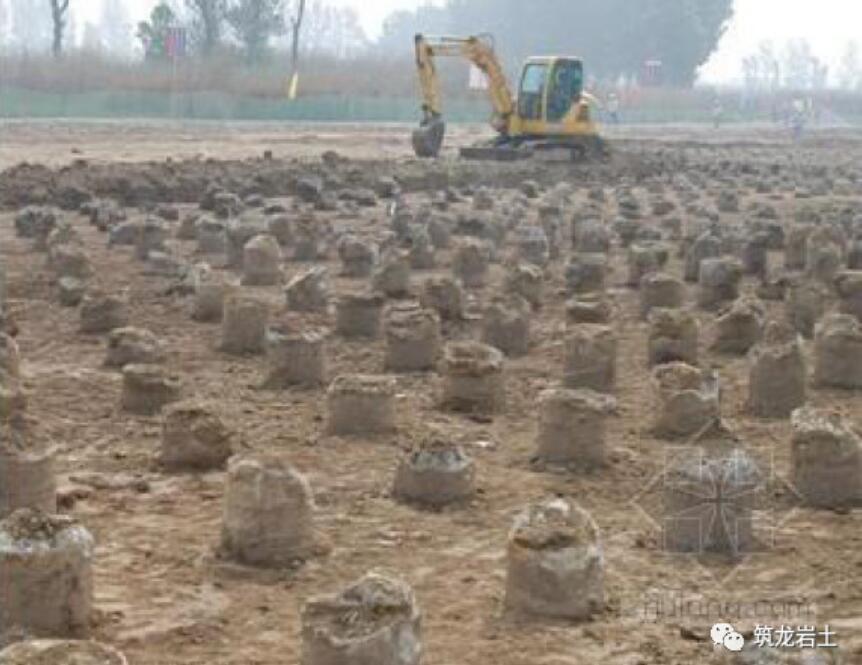

7、CFG 樁頭周圍土方開挖方法
①樁頭開挖時,挖機必須沿一個方向開挖CFG 樁間土方,不得雙向開挖。
②機械開挖深度為樁頂以上30cm,剩余土方由人工開挖。
③樁頭應隨挖隨切,以免二次切樁擾動地基土層。

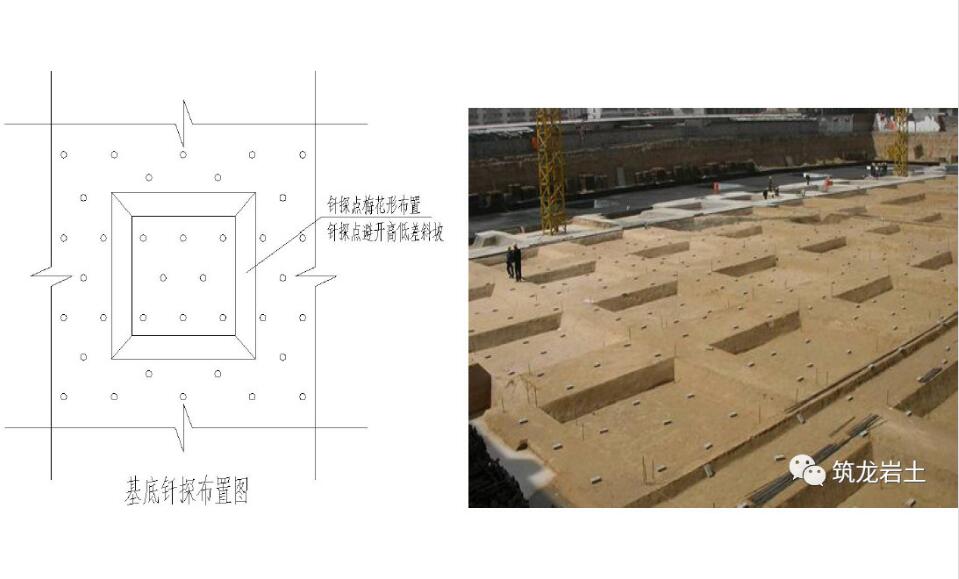

8、基底釬探點布置
基底釬探時,存在高低差部位布點應避開斜坡。

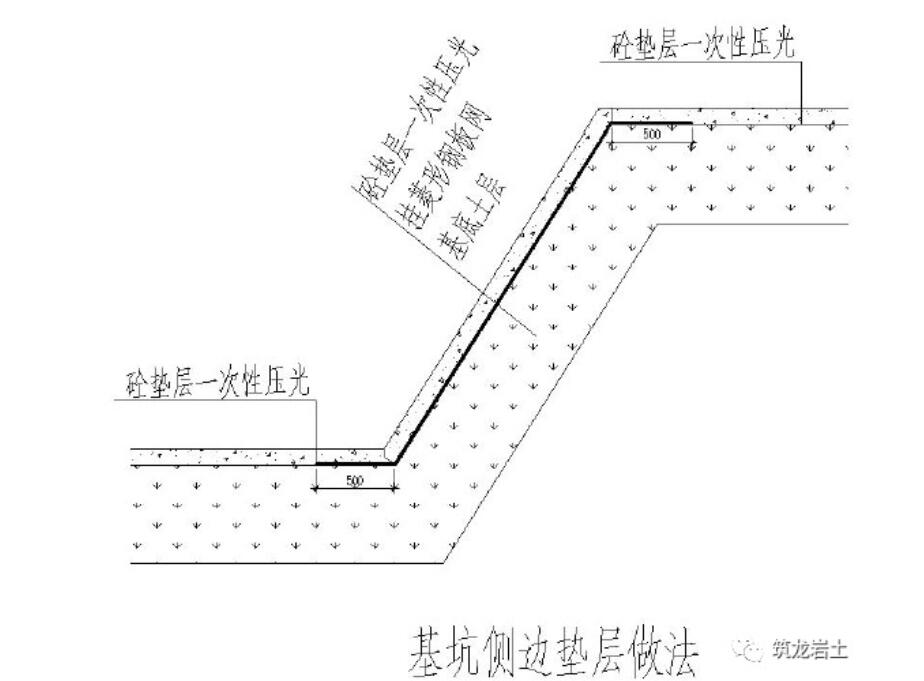

9、基坑側邊墊層做法
①將基坑側邊松散土層清理干凈。
②掛30*50mm 菱形鋼板網。
③鋼板網表面澆筑混凝土,一次性壓光。
④下雨前完成已開挖部位墊層,防止雨水侵泡。

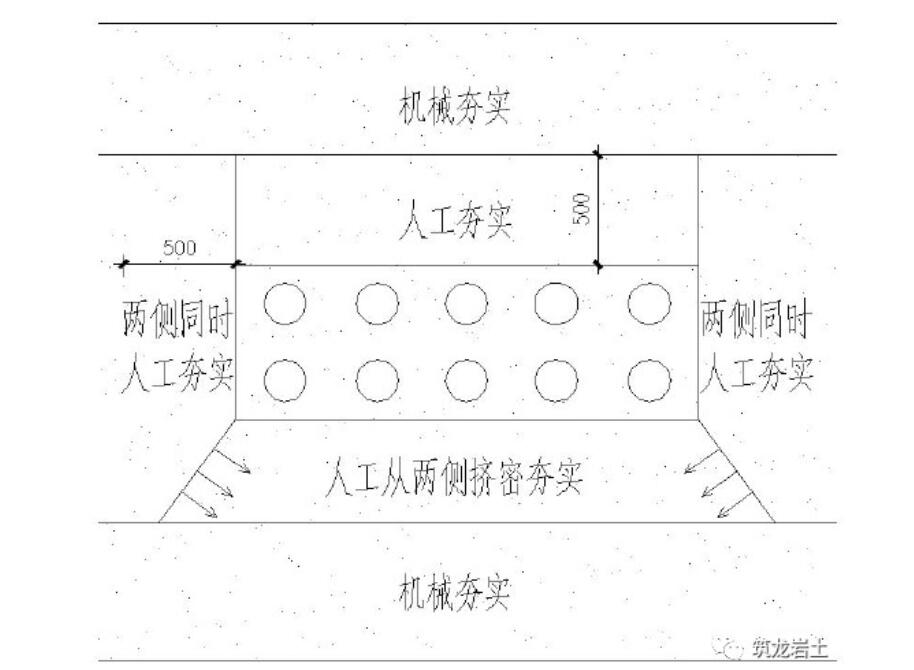

10、群管下方土方回填方法
①采用人工從管道兩側斜下方擠密。
②管道兩側及正上方500mm 范圍內用人工夯實,避免損壞管道。
③管道以上500mm 范圍內,不得含有凍土塊回填。

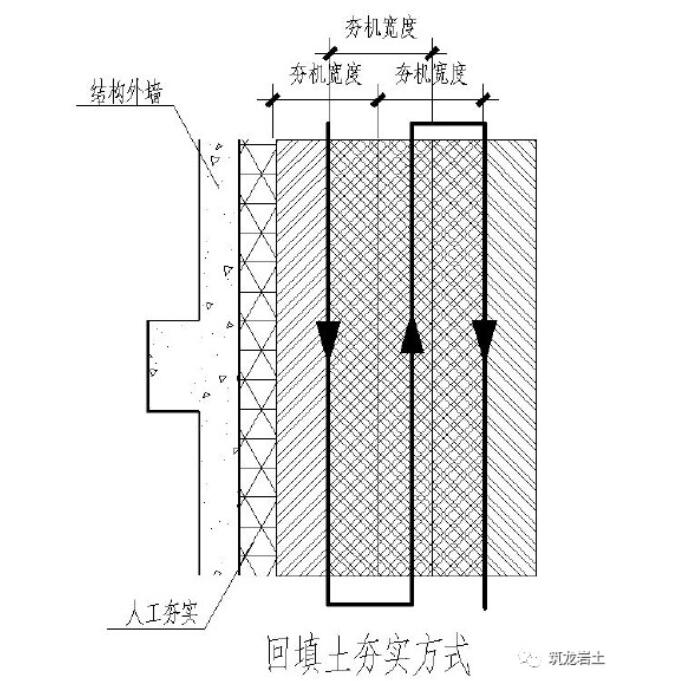

11、肥槽回填土夯實方式
①每層夯實不得少于3 遍。
②一夯壓半夯,夯夯相連。
③沿墻根開始向外按次序夯實。
④機械無法施工范圍,由人工夯實。

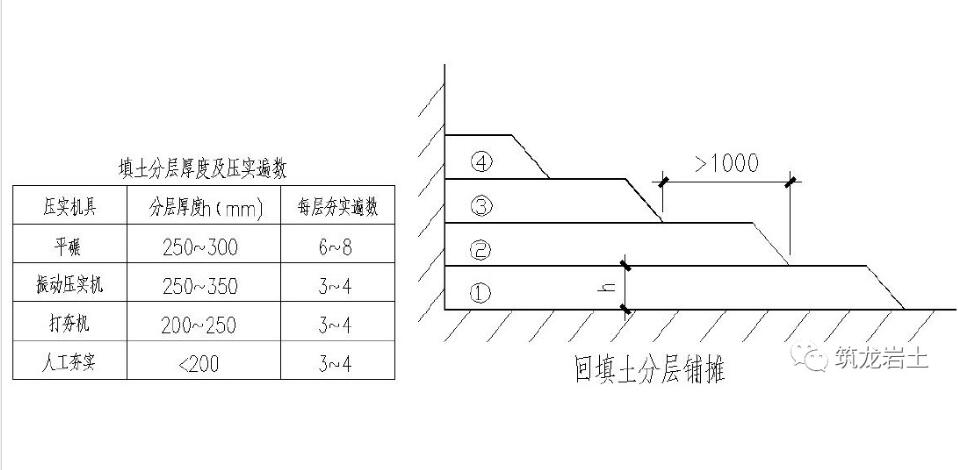

12、回填土分層厚度及壓實遍數
①分層夯實。
②分層退臺。
③基槽回填,每層按20—50 米取一組,但不少于一組。
④基坑和室內回填,每層按100—500 平方米取樣一組。
13、基底土層防凍措施
①地基土以覆蓋草簾被保溫為主,一般0℃~-10℃時,覆蓋雙層草簾被,-10℃以下時,覆蓋三-四層草簾被。
②基坑開挖后,不能及時進行基礎施工時,應按設計基底標高預留土層,邊清槽邊做基礎(預留土層厚度大于當?shù)貎鐾翆由疃龋?/span>
2地下防水工程
14、基坑側邊防水卷材鋪貼要求

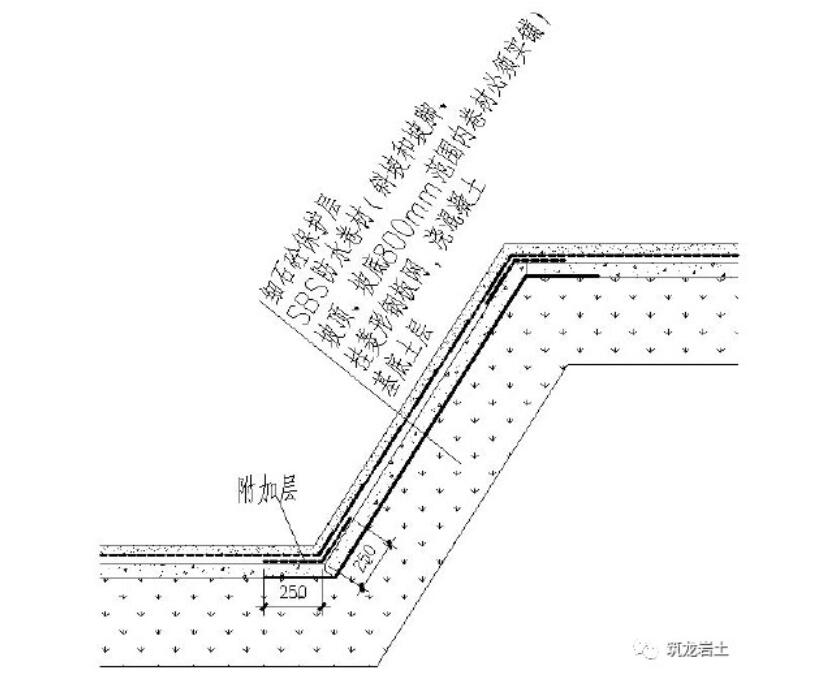

基坑側邊及距坡頂、坡底800mm寬度范圍內防水卷材必須實鋪。

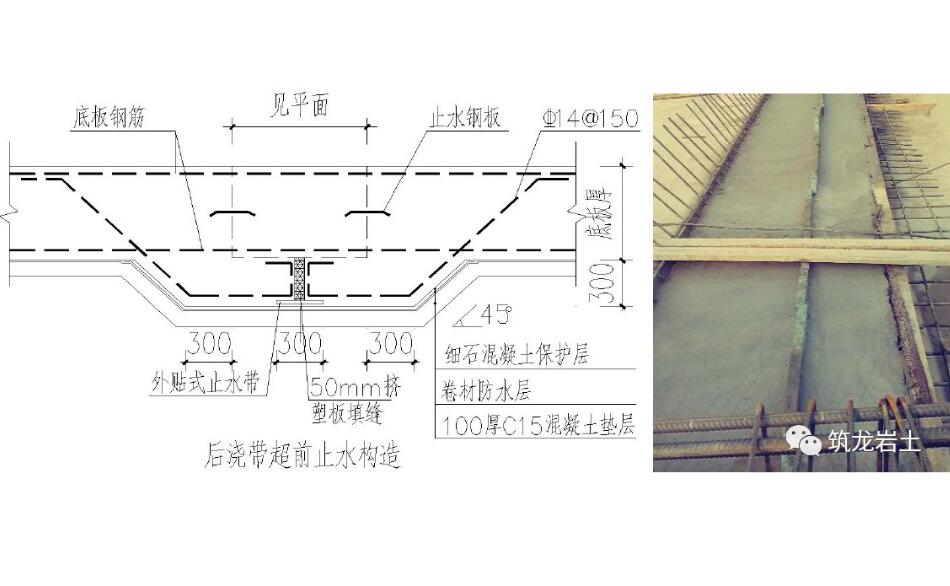

15、后澆帶超前止水構造做法
①沉降后澆帶均采用超前止水構造;
②先澆筑超前止水構造的砼,再澆筑底板砼;
③底板砼澆筑前應對先澆筑的砼表面鑿毛處理;
④超前止水伸縮縫下增設500 寬防水附加層;
16、導墻止水鋼板焊接及陰陽角位置做法
①止水鋼板搭接處需要雙面緊貼滿焊,搭接長度為100mm。
②陰陽角處的止水鋼板采用整塊板彎折后貫通。
③止水鋼板搭接位置距離轉角不應小于300mm。
17、止水鋼板穿柱、梁部位的箍筋加固方法
①當止水鋼板需穿過柱子和梁箍筋時,此箍筋應使用開口箍,與止水鋼板進行焊接。
②單面焊接長度不小于10d 且不允許將止水鋼板焊穿。

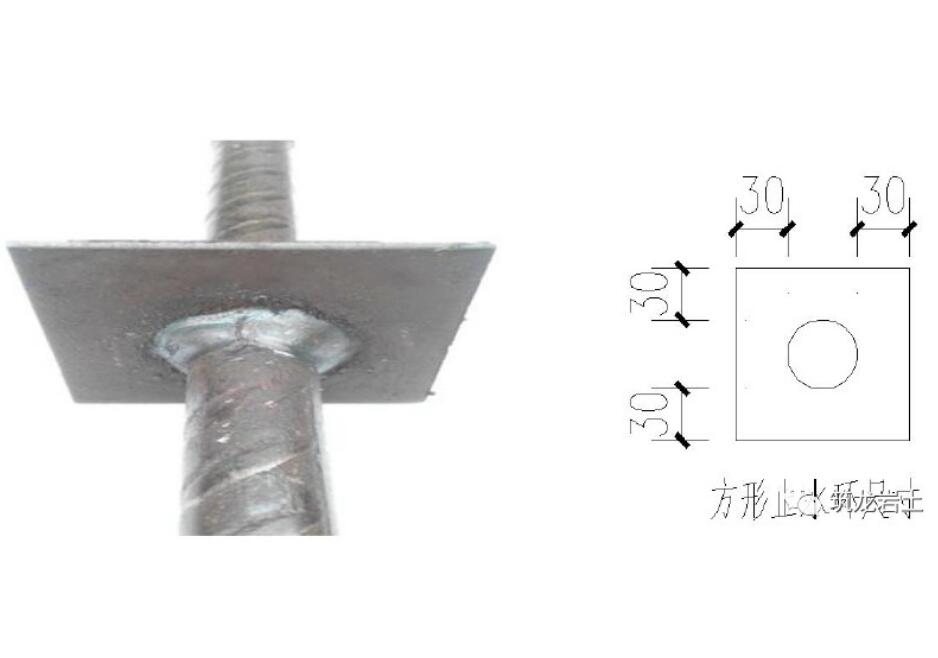

18、止水螺桿的質量要求
①雙面焊接飽滿;
②無砂眼、無夾渣、無漏焊;
③螺栓直徑d 不應小于14mm;
④止水環厚度3mm;

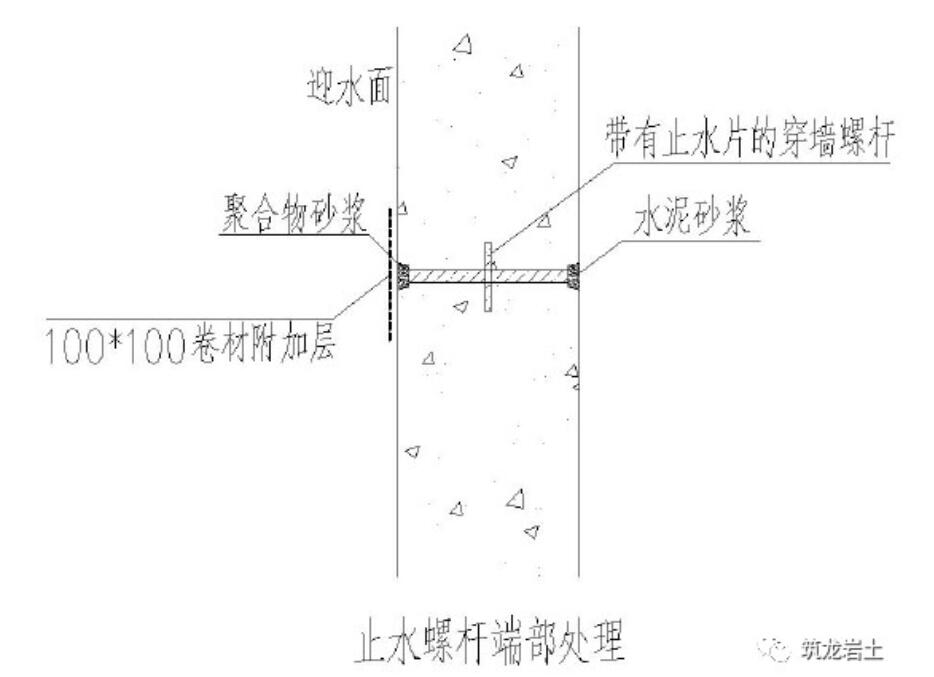

19、地下室外墻止水螺桿端部處理方法
①取下錐形螺套。
②聚合物水泥砂漿封堵。
③做防水附加層。

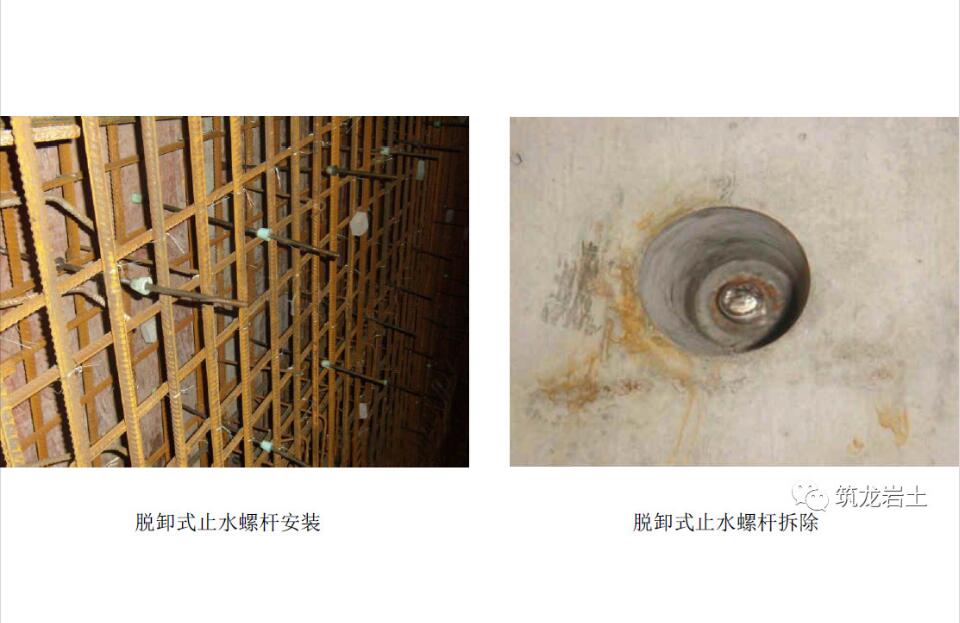

20、地下室外墻采用脫卸式止水螺桿
①內桿加工尺寸必須準確。
②錐形螺套控制外墻尺寸。

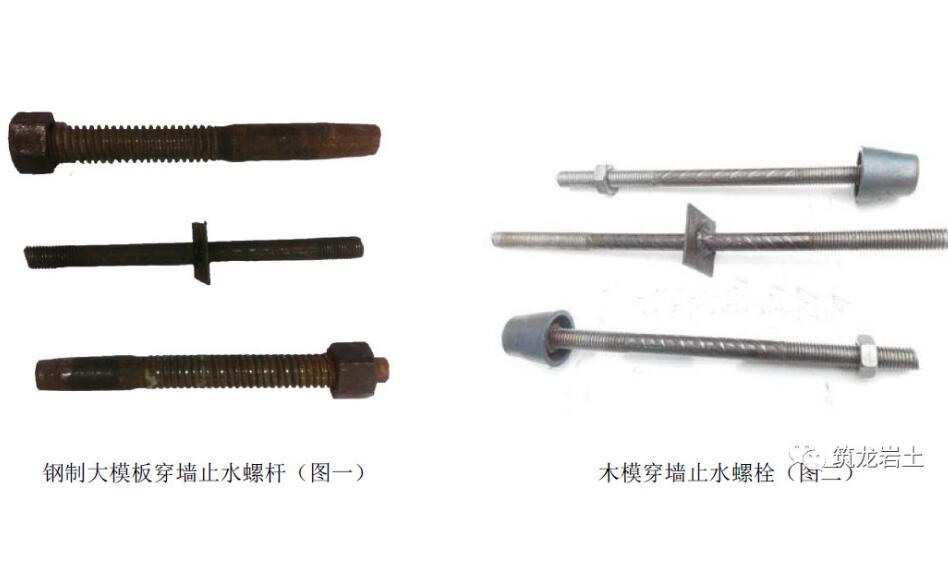

③鋼制大模板穿墻螺栓采用圖一。
④木模穿墻螺栓采用圖二。

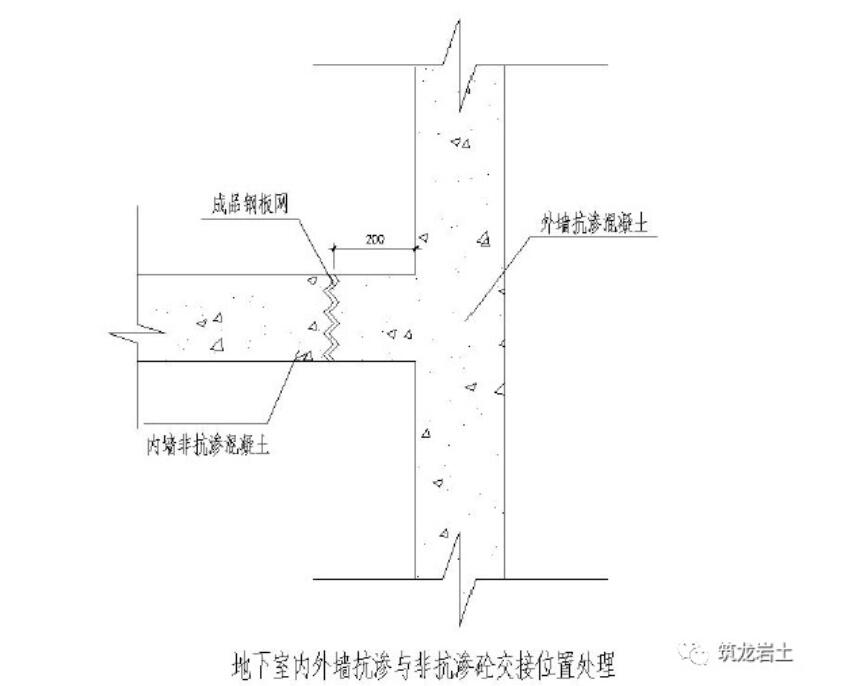

21、外墻抗?jié)B與非抗?jié)B混凝土交接位置處理方法
①地下室墻體混凝土澆筑時,應在內墻距外墻200mm 位置設置豎向通長鋼絲網,攔截抗?jié)B混凝土。
②待外墻抗?jié)B混凝土澆筑完成后再澆筑內墻混凝土。
22、地下室外墻根部防水做法
①轉角位置做50mm 圓弧。
②轉角、變形縫、施工縫、管根處做防水附加層,寬度不小于500mm。
③立面防水卷材搭接寬度不小于150mm。
④相連卷材接頭應錯開不小于500mm。
⑤上下兩層和相鄰兩幅卷材的接縫應錯開1/2 幅寬且兩層卷材不得垂直鋪貼。

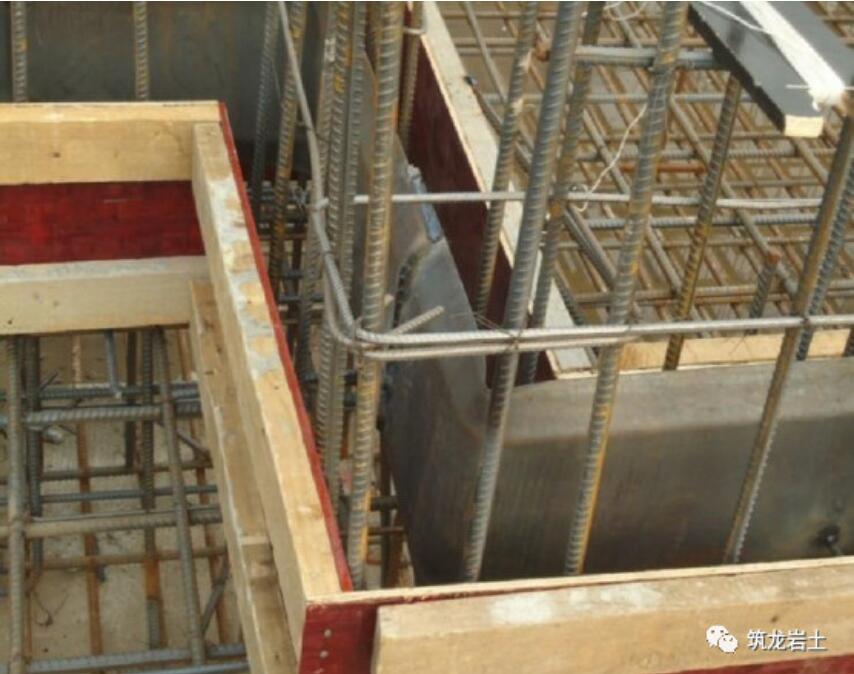

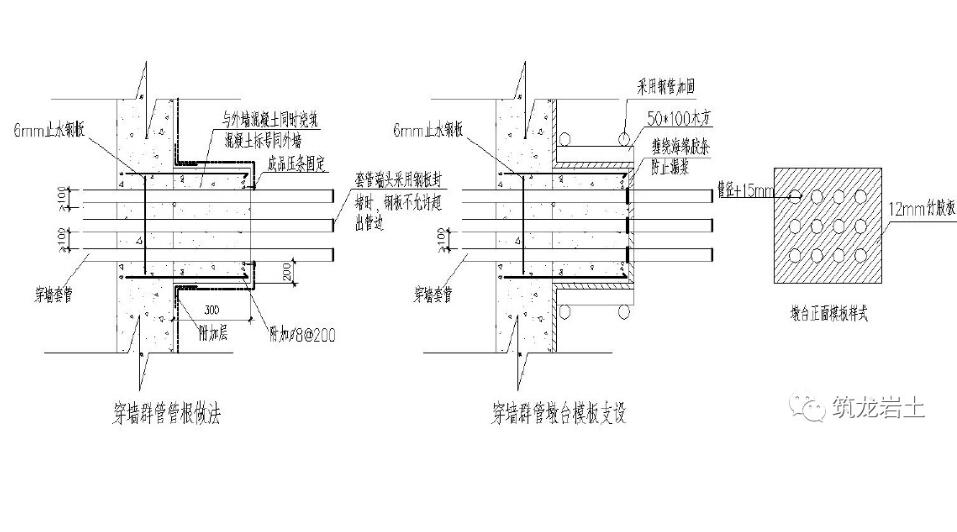

23、出墻群管管根做法
①出墻群管管根應設置混凝土墩臺,與外墻混凝土同時澆筑,外側群管外皮距墩臺外邊混凝土不小于200mm。
②群管橫豎向凈間距不小于100mm。
③群管端頭采用鋼板臨時封堵時,鋼板不應超出管邊,以便正面模板安裝。
④墩臺內側應設置模板定位支架,保證墩臺澆筑尺寸。
⑤墩臺外側模板采用鋼管加固。

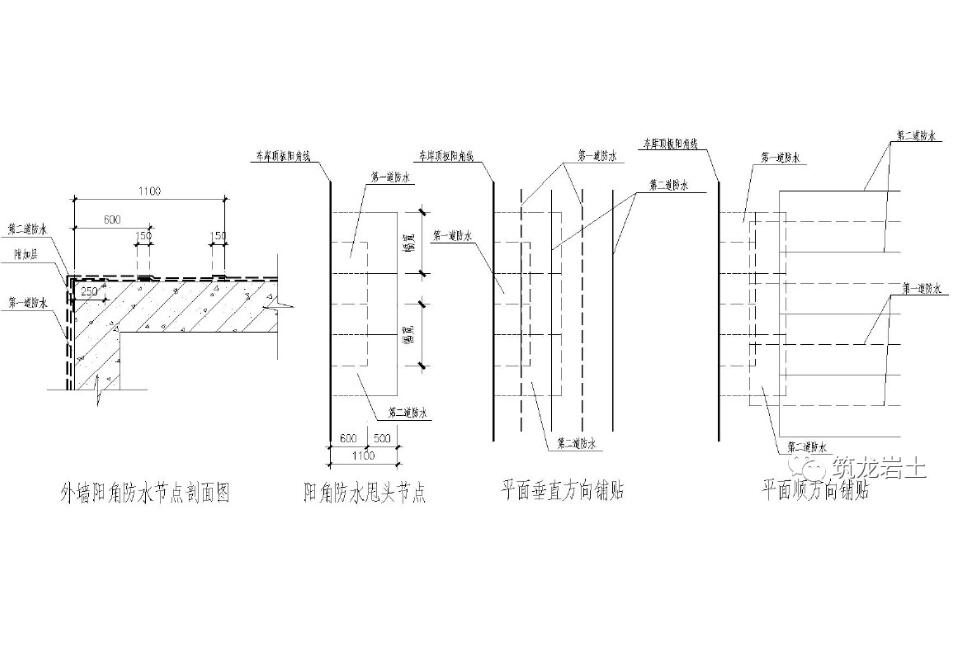

24、車庫頂板陽角防水節點
①陽角防水附加層寬度不小于500mm。
②立面與平面轉角處,卷材接頭應留在平面上,距立面不小于600mm。
③立墻與平面防水卷材的搭接寬度均不小于150mm。

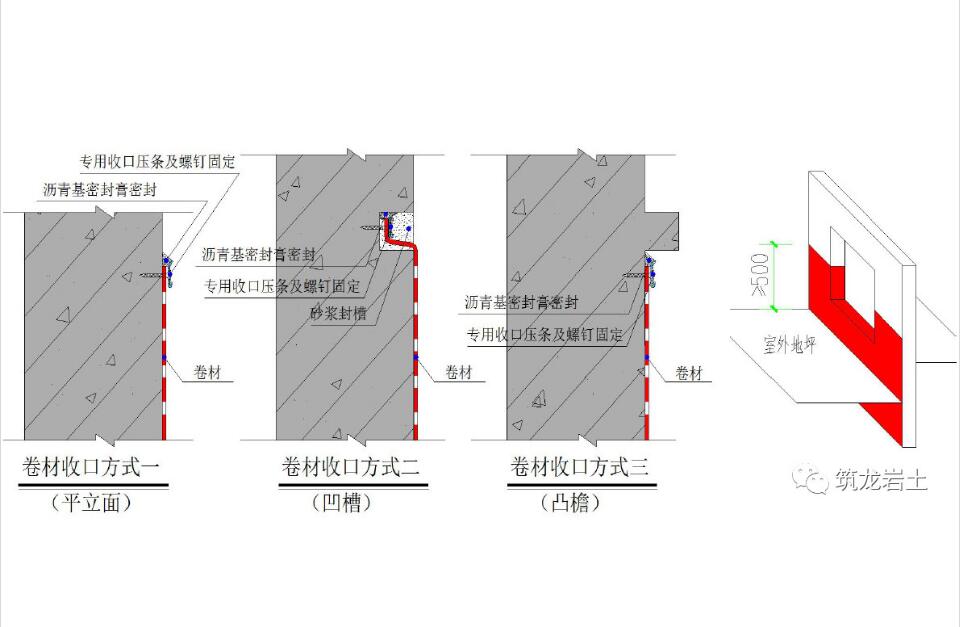

25、外墻卷材防水收頭做法
①地下墻體收頭部位應高出設計室外地坪500mm。在未到500 高度即遇門窗洞口時,防水轉入洞口。
②收頭部位使用使用密封膏密封。
③防水收頭方式應根據工程實際情況進行。
26、外墻防水卷材保護措施

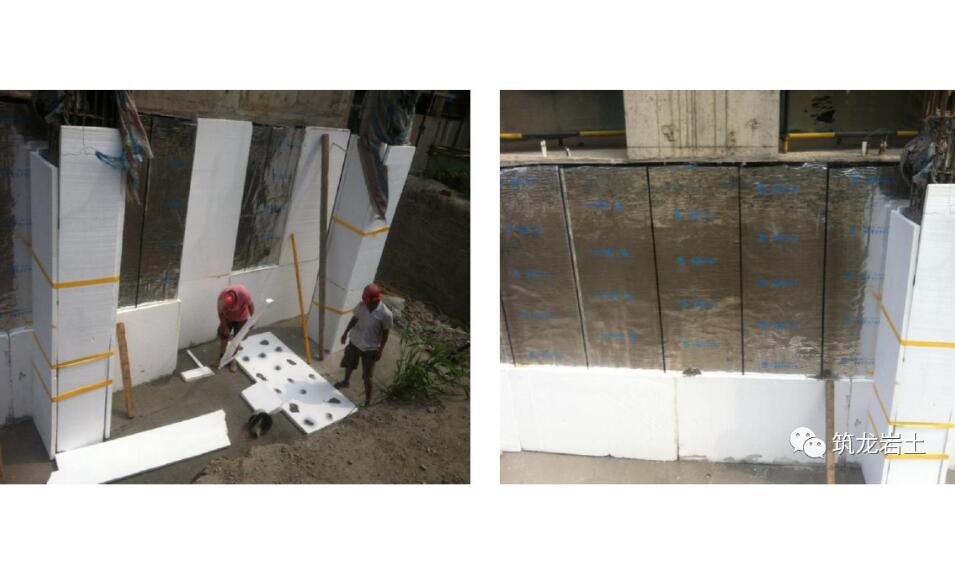

①外墻防水分段驗收合格后,采用50mm 厚模塑聚苯板進行保護。
②保溫板采用聚合物砂漿進行粘貼,粘結面積不小于10%。
3地基與基礎工程

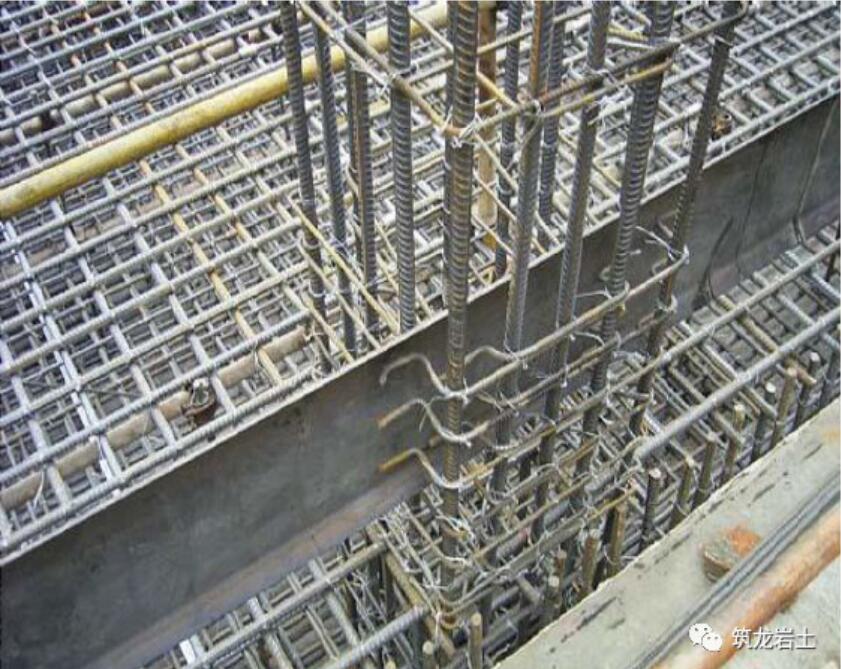

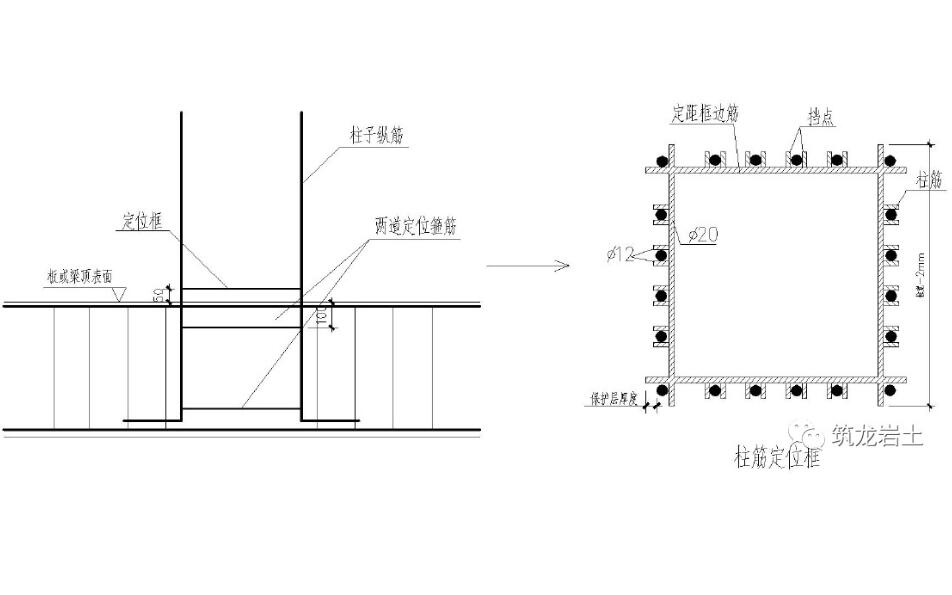

27、柱筋定位方法
①柱子插筋在底板或梁內生根需設置間距不大于500 且不少于兩道箍筋。
②柱子上口設定位框,距結構面50mm。

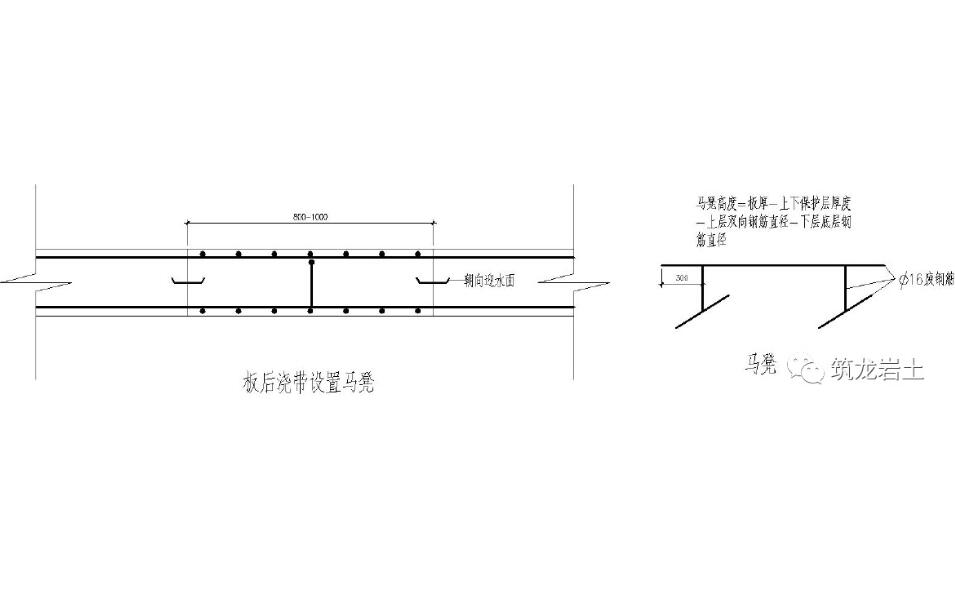

28、板后澆帶位置鋼筋定位
為保證板后澆帶位置鋼筋保護層厚度均勻一致,需在后澆帶位置設置馬凳。

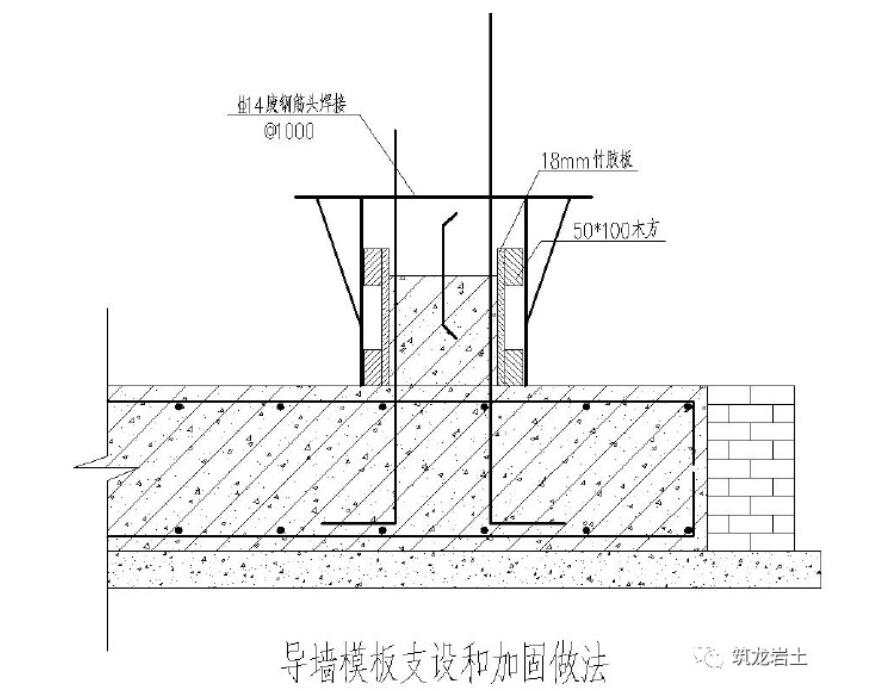

29、基礎導墻模板支設及加固做法
①導墻模板采用廢舊鋼筋頭焊制的固定卡加固。
②間距不大于1m。

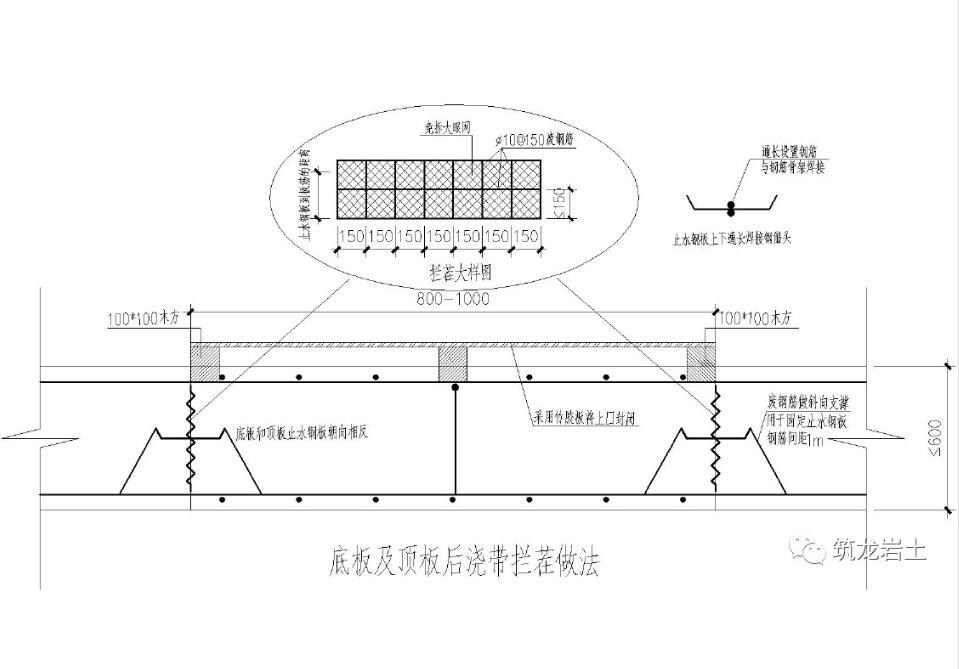

30、底板及頂板后澆帶攔茬做法
①采用廢舊鋼筋頭焊接鋼筋骨架。
②將免拆鋼板網與鋼筋骨架綁扎牢固,鋼筋骨架應于板底或板頂鋼筋綁扎牢固。
③后澆帶蓋板應在混凝土澆筑前安裝且在后澆帶澆筑時拆除。

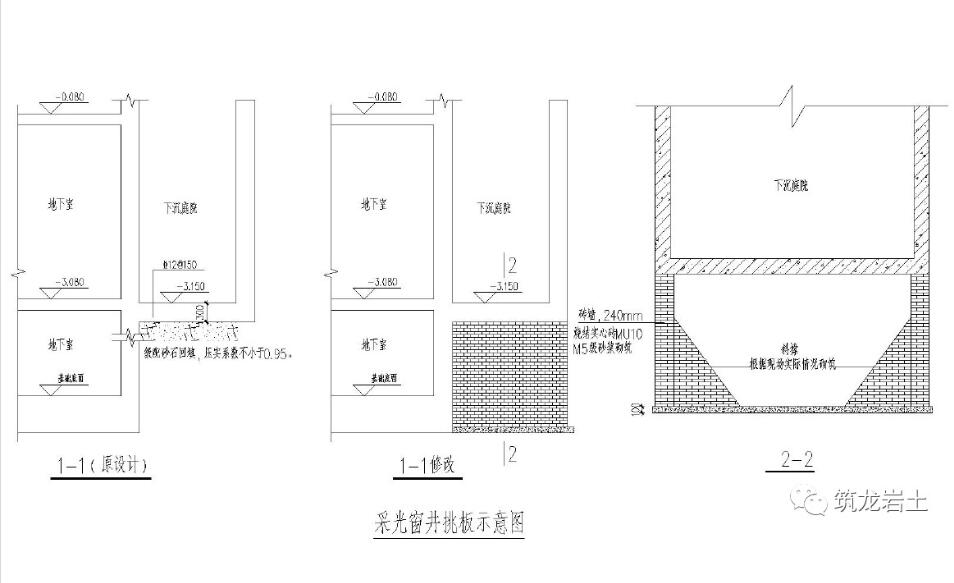

31、地下挑板下方回填土做法
①沿?fù)鯄Φ撞孔龌炷翂|層,墊層必須做在原基底土層。
②待外墻防水層施工完成后,沿挑板外圍砌筑砌筑240mm 擋土墻至懸挑板底。
③待擋墻砂漿具備土體測壓強度后方可回填土。
④下沉庭院結構須按懸挑結構設計。
⑤增加擋土墻需辦理變更或洽商。
⑥該做法限用于砌筑高度在4.5m以內。
